CSPPLAZA光熱發電網報道:中(zhong)國國際(ji)光熱電站大會暨CSPPLAZA年會2015于6月25~26日在京盛大召開,山(shan)東電力建設第三工程公司(SepcoIII)副總經(jing)理兼(jian)總工程師張(zhang)煥祥出席(xi)本(ben)屆大會并發(fa)表演講。張(zhang)煥祥在演講中(zhong)主要介紹了SepcoIII的基本情況,并介紹了其參建的(de)摩(mo)洛(luo)哥瓦爾扎扎特Noor光熱發電(dian)項目的(de)最新情(qing)況。
下面刊出的是張煥祥演講的主要內容:(注:本文根據速記和錄音資料整理,文章內容未經演講者本人審閱,可能存在誤差,請予理解。)
張煥祥:大家上午好!非常感謝CSPPLAZA邀請我們公司參加本次年會,非常榮幸有機會在會上跟同行們進行交流和學習,今天我匯報的題目是我們參與的一個摩洛哥光熱發電項目的建設情況,項目還處于前期開發階段,所以信息不是很多,希望大家見諒。匯報的資料主要包括三個部分:第一個部分是我們公司情況介紹,第二部分是我們新簽合同的總體情況介紹,第三部分是項目的總體進展。

圖:張煥祥發表演講
首先我先匯報一下我們公司的整體情況。山東電力建設三公司成立于1985年,是一家擁有從電站項目可研到選址、勘探、設計、施工、調試、運營、服務完整產業鏈和資源整合能力的工程公司。公司先后承接了12兆瓦到1000兆瓦電站項目和基礎設施建設業務,業務范圍包括火電、核電、燃氣、光伏、水電、風電等等,主要還是在火電項目。公司技術研究和項目執行能力處于行業領先水平。
公司秉承打造中國電站第一品牌、領跑國家電站EPC的企業愿景,大力拓展海外市場,2002年爭取了第一個海外EPC項目,已經進入尼日利亞、印度、約旦、沙特、阿曼、埃及、摩洛哥、巴基斯坦、孟加拉等14個國家和地區,以EPC項目承攬了25個海外電力工程項目,其中14個已經投產,這25個海外電力項目主要是火電機組和燃氣輪機機組。
截止目前,我公司累計裝機容量超過了3820萬千瓦,是中國年平均裝機容量最多的工程公司。
在業績方面,我公司主營業務從2000年產值8億上升到2014的139億,年平均增長速度超過了30%,公司連續八年入選了美國ENR機構,其中2014年排名為58位。2014年公司憑借強大的執行能力和高端的產品質量獲得了八個魯班獎,其中阿曼項目是中國第一個獲得魯班獎的項目。此外這一年我們參與的另外兩個項目還獲得了國際金獎。(關(guan)于SepcoIII的介紹省略大部分)
下面主要介紹一下我們目前正在參與的摩洛哥光熱項目的情況。
摩洛哥瓦爾扎扎特Noor光熱項目,位于摩洛哥南部的一個旅游城市,該城市座落于摩洛哥西南部,處于撒哈拉大沙漠的邊緣。這個項目分為三期,一期由西班牙Sener公司、沙特ACWA Power公司和另外一些西班牙公司組成的聯合體投資開發。2012年9月開工,一期采用了槽式光熱發電技術,裝機容量為16萬KW,預計今年年底投產。二期和三期項目,開發模式為BOT模式,摩洛哥太陽能管理局與項目方(供電方)和投資方簽訂了25年的購電協議,兩期項目的投資約20億美元。二期項目業主是由ACWA和摩洛哥太陽能管理局還有西班牙Sener公司這三家組成的項目管理公司;三期項目業主是由沙特水電公司和摩洛哥太陽能管理局組成,二期和三期的業主是不一樣的。二期和三期的EPC承包商是中國電建集團,也是我們公司的母公司。山東電建三公司和西班牙Sener公司組成的聯合體,中國電建集團和我們山東電建三公司作為聯合體的領導方,主要負責全場土堰施工、常規島供貨、儲熱系統以及外圍系統的設備供貨和安裝。
項目二期采用了槽式技術,占地面積680公頃;三期是采用塔式技術,占地面積750公頃,設計壽命25年,項目建設模式是BOOT模式。
二期項目總共安裝425個回路,發電容量是20萬千瓦,工期29月,兩組熔(rong)鹽儲(chu)熱(re)罐,儲(chu)熱(re)容量為(wei)1562.5MWth/組, 能夠提供汽輪發電(dian)機組85%滿負荷運(yun)轉7.3小(xiao)時所需的熱(re)量。汽輪發電機組毛出力為20萬千瓦,蒸汽發生器有兩列,油和水汽的交換,每列50%的容量,過熱器出口壓力是105Pa,冷卻器采用空冷技術,導熱油進口溫度為298℃,出口溫度為393℃。
動力島包括雙缸再熱汽輪發電機,毛出力為20萬千瓦,其中高壓是105,溫度380℃,再熱氣壓力為22Bara,溫度為380℃,可增加部分負荷運行,空冷式冷凝器模塊共42個。
三期塔式技術,定日鏡共7400面,每面178㎡,主塔高248米,發電容量是15萬千瓦,工期為30個月,儲熱系統采用一組熔鹽罐進行儲熱,儲熱容量為2770MWt,可提供汽輪機組滿負荷運行7個小時所需要的熱量,動力島汽輪發電機容量15萬,蒸汽發生系統由熔鹽水換熱器組成,過熱器的出口壓力為148Pa,冷卻器采用空冷技術,導熱介質為熔鹽,進口溫度為300℃,出口溫度為565℃。
下面簡單介紹一下項目進展情況,二期、三期合同于2015年5月8日簽訂,三期合同于5月8日生效,目前項(xiang)目二期、三期工程現(xian)場EPC聯合(he)體項(xiang)目部已(yi)經(jing)成立,并于2015年3月31日進駐現(xian)場。目前(qian),項(xiang)目現(xian)場中方人員已(yi)達24人。整個項(xiang)目(mu)目(mu)前處于初步設(she)計(ji)的(de)階段,同時(shi)也在進行一些設(she)備(bei)招(zhao)標,近期就要(yao)確(que)定汽輪發電機等(deng)設(she)備(bei)。現場(chang)方(fang)面目(mu)前處于勘(kan)(kan)(kan)探階段,其中(zhong)二期已經完(wan)成(cheng)了50%的(de)勘(kan)(kan)(kan)探,三(san)期完(wan)成(cheng)了80%的(de)勘(kan)(kan)(kan)探,從圖片中(zhong)我們可以看到整個現場(chang)位于沙漠的(de)邊緣。

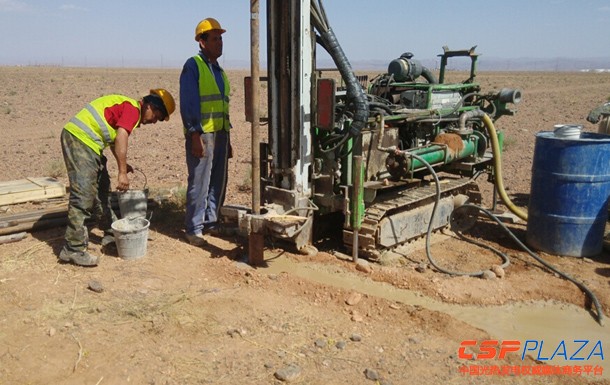

圖:項目(mu)地質勘測(ce)工作正在進行
目前,項目二期、三期工程設計工作正在進行初步設計階段。概念設(she)計(ji)已接近尾聲,預計(ji)7月初完成(cheng);初步設(she)計(ji)目(mu)前已經開(kai)始進行。主要設備的(de)招(zhao)投標工作(zuo)正在進行。汽(qi)輪(lun)機發電機的技術標澄清及分析已基本完成,預(yu)計本月底(di)將完成定標工(gong)作。空冷島(dao)系(xi)統的技術(shu)澄清正(zheng)在進行,預計7月(yue)初初步確(que)定供貨商。現場施工(gong)工(gong)作已經開始。二(er)期(qi)(qi)的(de)勘測(ce)工作已(yi)經完(wan)成50%,三期(qi)(qi)的(de)勘測(ce)工作已(yi)完(wan)成80%,生活區圍墻基(ji)礎已(yi)經開始(shi)施工。另(ling)外,生活區臨建(jian)施工和板房已(yi)確(que)定分包(bao)商。
各位來賓,各位專家,以上是我們公司的基本情況介紹和摩洛哥光熱電站建設情況的介紹,我們公司作為光熱發電行業的一支新軍,希望繼續擴展這個領域的業務,也想借本次大會這個機會向各位專家學習,建立聯系,加強合作,共同發展,最后預祝本次大會取得圓滿成功,謝謝大家!
