CSPPLAZA光熱發電網訊:據CSPPLAZA研究(jiu)中心(xin)統計(ji),2016年(nian),全球光熱(re)發(fa)電建成裝(zhuang)機容(rong)量(liang)(liang)增長放緩,在2015年(nian)4940MW的基礎上只增加了76.86MW,總的在運行裝(zhuang)機容(rong)量(liang)(liang)達到約5017MW,增幅(fu)僅(jin)1.56%。但伴隨(sui)摩(mo)洛哥、南非以及中國等(deng)新興市場(chang)的快速發(fa)展,預計(ji)未來兩年(nian)全球光熱(re)發(fa)電建成裝(zhuang)機規模(mo)將迎(ying)來大幅(fu)增長。
南非:新增裝機50MW
新增裝機容量最大的為南非,其于2016年2月5日宣布投運KhiSolarOne塔式光熱電站,實現50MW新增裝機。加上于2015年3月2日并網投運的裝機100MW的KaXuSolarOne槽式光熱電站和于2015年12月正式投運的裝機50MW的Bokpoort槽式光熱電站,截至2016年底,南非光熱發電建成總裝機增至200.56MWe。
同時,南非REIPPPP計劃第三階段B輪招標的中標項目裝機100MW的Kathu槽式光熱電站已于2016年10月份正式動工建設,該項目配置4.5小時儲熱系統,建于南非北開普省,計劃工期為28個月,西班牙Sener和Acciona組成的聯合體為該項目的EPC總承包商。
截至2016年底,南非在建的光熱發電項目總計為3個,分別是由Abengoa開發的XinaSolarOne項目、由Engie開發的Kathu項目和由Emvelo開發的Ilanga1電站,總裝機規模300MW。上述項目都是REIPPPP計劃第三輪中標項目,三個項目預計將在2017~2018年間投運并網。其中進展較為領先的當屬XinaSolarOne,該電站預計將于2017年第二季度實現并網。同屬于第三階段B輪中標項目的RedStone電站則因PPA協議簽訂延期未能按計劃開建。

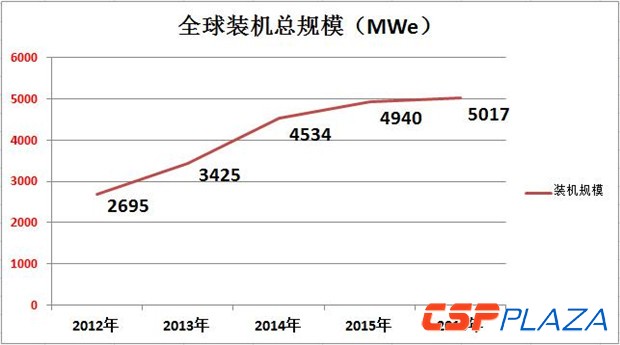

圖:2012~2016年全球總CSP建成裝機(制圖:CSPPLAZA)
中國:新增裝機10.2MW
中國市場2016年表現搶眼,總的新增裝機量為10.2MW。包括12月26日并網發電的首航節能敦煌10MW熔鹽塔式電站,以及10月12日并網投運的甘肅阿克塞800米熔鹽槽式示范回路,裝機200kW。這使得中國光熱發電的總建成裝機達到28.3MW。雖然中控德令哈10MW熔鹽塔電站于2016年8月20日并網發電,但因該項目是基于此前的10MW水工質項目的改造工程,故這一新增裝機量不列入2016年的新增裝機統計。
中國在建的項目包括中科院863項目槽式光熱發電技術研究與示范項目等小型試驗項目,華強兆陽張家口15MWe改良菲涅爾光熱示范項目、蘭州大成敦煌10MW菲涅爾熔鹽電站等試驗性示范項目,以及中廣核德令哈50MW槽式電站、首航節能敦煌100MW塔式電站、中控太陽能德令哈50MW電站等商業化示范項目。
中國市場2016年迎來示范項目電價等相關政策的正式落地,預計2018年中國將迎來建成裝機的大規模增長。

圖:各國總CSP建(jian)成裝機圖(制圖:CSPPLAZA)
澳大利亞:新增裝機約13MWe
澳大利亞市場2016年新增兩個光熱項目,裝機約13MWe。2016年,Vastsolar在澳大利亞Jemalong建成投運1.1MWe的模塊化塔式光熱示范電站。該項目由3500臺定日鏡、5個集熱塔等相關設施組成,共5個模塊,單塔裝機為1.2MWth,塔高27米。
2016年10月6日,丹麥AalborgCSP為SundropFarms建設的Sundrop農場項目在南澳大利亞奧古斯塔港正式投入運營,項目裝機36MWth,由eSolar供應塔式光熱系統,鏡場采光面積51505m2。這是全球首個基于光熱技術的綜合能源系統(IES)項目,整合太陽能熱能生產、電能生產以及海水淡化于一體,使這個沙漠農場能夠采用清潔能源來供應能量。按熱電轉化效率33%粗略折算該項目的電功率為11.9MWe。

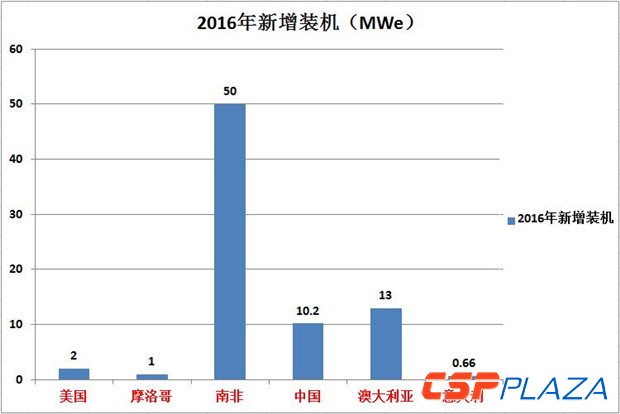

圖:各國2016年新增CSP建成(cheng)裝(zhuang)機(制圖(tu):CSPPLAZA)
美國:新增裝機2MW
美國市場新增裝機2MWe。2016年3月29日,位于美國內華達州的全球首個地熱和光伏光熱兩種太陽能發電系統聯合運行的混合電站Stillwater混合電站正式并網投運,其中配置的槽式光熱系統裝機為2MWe。
SolarReserve于2月22日宣布110MW的新月沙丘塔式熔鹽電站正式并網投運,并實現110MW的滿功率輸出,事實上,該電站自2015年11月份即進入并網試運行階段,但官方此前一直未予正式宣布,該項目此前已列入2015年的新增裝機,不再列入2016年新增裝機統計。
摩洛哥:新增裝機1MW
摩洛哥市場新增裝機1MW。2016年9月,意大利Enerray公司在摩洛哥距馬拉喀什70公里的綠色能源園本戈爾地區建成了一個1MW的菲涅爾光熱ORC電站,該電站是IRESEN(太陽能和新能源研究所)的一個項目,采光面積11400m2。
2月4日,摩洛哥首個大型商業化光熱發電項目裝機160MW的NOOR1槽式電站正式投運,摩洛哥國王穆罕默德六世出席在電站所在地舉行的投運儀式。NOOR1電站于2015年下半年已投運,此前定于2015年12月27日舉行投運儀式,但臨時被摩洛哥政府官方叫停而終止,而推遲至今年正式宣布投運。該項目此前已列入2015年的新增裝機,不再列入2016年新增裝機統計。
意大利:新增裝機約0.66MWe
意大利市場2016年新增裝機2MWth,2016年7月,全球首個以沙子作為工質的塔式光熱電站日前在意大利西西里島正式亮相,該電站裝機2MWth,配備786臺定日鏡,采用塔式二次反射聚光集熱技術,電站占地面積2.25公頃,位于西西里島西北部,日產蒸汽量為20.5噸,每年可減少約890噸的二氧化碳排放量。該項目采用的核心技術是STEM,即SolarThermoElectricMagaldi的簡寫,這是一種基于空氣/沙子流化床的太陽能蒸汽發生技術,該項目是首個在MW級規模上對STEM技術進行示范的電站。按熱電轉化效率33%粗略折算該項目的電功率為0.66MWe。
國別 | 總(zong)建成裝機 | 2016年 新增裝機(ji) | 注釋(shi) | 增幅 |
西班牙 | 2362MWe | 0 | 因西班牙可再生能源(yuan)政策惡化,光熱電站已無新增容量。 | 0 |
美(mei)國 | 1832MWe | 2MWe | 新增裝機(ji)為(wei)光熱裝機(ji)為(wei)2MWe的(de)Stillwater混(hun)合電站。Solar Reserve宣布將在內(nei)華達(da)州建設裝機(ji)規模高達(da)2GW的(de)Sandstone塔(ta)式光熱電站,未來美國(guo)市場裝機(ji)仍有望繼續增長(chang)。 | 0.11% |
印度 | 205MWe | 0 | 印(yin)度2016年未(wei)實(shi)現(xian)新增光熱(re)發電(dian)運行裝(zhuang)機。尼赫(he)魯國家太陽(yang)能計劃一期總計七個總裝(zhuang)機470MW的光熱(re)發電(dian)項目(mu)僅投運三個。 | 0 |
摩(mo)洛哥(ge) | 181MWe | 1MWe | 新增裝機(ji)為IRESEN 1MW菲涅爾光熱(re)ORC電(dian)站 | 0.56% |
南非(fei) | 200.56MWe | 50MWe | 新增裝機為Khi Solar One塔式光熱電站。 | 33.2% |
阿聯酋 | 100.1MWe | 0 | 在運行項目(mu)為(wei)100MW的(de)Shams1槽(cao)式電(dian)站和(he)一個100kWe的(de)碟式斯特林電(dian)站。 | 0 |
阿爾及(ji)利亞 | 25MWe | 0 | 在(zai)運(yun)行項目(mu)為25MWe光熱(re)裝機的Hassi R'mel ISCC聯(lian)合循環電站。 | 0 |
埃及(ji) | 20MWe | 0 | 在運行項目為20MWe光熱裝機的Kuraymat ISCC聯合(he)循(xun)環(huan)電站。 | 0 |
中國 | 約(yue)28.3MWe | 10.2MWe | 新增裝機為首航節能敦煌(huang)10MW熔鹽塔(ta)式電站和阿克塞800米熔鹽槽式示(shi)范回路。 | 56.4% |
伊朗 | 17.25MWe | 0 | 在運行項(xiang)目為17MWe光熱裝機的Yazd ISCC聯合(he)循環電站,以及一個0.25MWe的試驗(yan)項(xiang)目。 | 0 |
澳大利亞 | 約19MWe | 13MWe | 新增裝機為Vast Solar 1.1MWe的塔式(shi)示范電站和36MWth的Sundrop農場項目。 | 217% |
意大利 | 7.01MWe | 0.66MWe | 新增裝(zhuang)機(ji)為位(wei)于意(yi)大利西西里島的(de)一個(ge)2MWth的(de)以(yi)沙子作(zuo)為工質的(de)塔式光熱發電項目(mu)。 | 10.4% |
以(yi)色(se)列 | 6MWe | 0 | 以色列在(zai)(zai)開發(fa)(fa)項目總裝機240MW。包(bao)括(kuo)在(zai)(zai)建的121MW的Ashalim1光熱電(dian)站,裝機121MW的Ashalim2仍在(zai)(zai)前期開發(fa)(fa)中。 | 0 |
智(zhi)利 | 約2.3MWe | 0 | Abengoa位于(yu)智利的第一座商業(ye)化(hua)塔式熔鹽光熱電站110MW的Atacama1項目于(yu)2016年12月(yue)恢復建(jian)設,此前(qian)該項目因Abengoa破(po)產危機中止(zhi)。 | 0 |
泰國 | 5MWe | 0 | 建成(cheng)項目為5MWe的Thai Solar Energy 1 DSG槽式(shi)電(dian)站(zhan)。但據(ju)稱該電(dian)站(zhan)因(yin)技(ji)術問題(ti)已停止運行。 | 0 |
阿曼 | 約2.3MWe | 0 | 在建(jian)項(xiang)目為裝機容(rong)量1GWth的(de)Miraah太陽能EOR項(xiang)目,一期工程計劃(hua)于(yu)2017年投運(yun)。 | 0 |
沙特 | 0 | 0 | 沙(sha)特建成裝機為零,在建項目為沙(sha)特Duba1和(he)WaadAlShamal ISCC光熱電站。 | 0 |
科威特 | 0 | 0 | 在建項目為(wei)50MW的(de)Shagaya槽(cao)式(shi)光熱發電項目。 | 0 |
加拿大(da) | 1MWe | 0 | 加(jia)拿(na)大在運(yun)行光熱(re)(re)項目為Medicine Hat光熱(re)(re)聯合(he)循(xun)環電(dian)站(zhan),光熱(re)(re)裝機(ji)為1MW。 |
|
土(tu)耳其 | 1.4MWe | 0 | 在(zai)運行項目為1.4MWe的Greenway塔式示范電站。 | 0 |
德國 | 1.5MWe | 0 | 建(jian)成項目為(wei)DLR建(jian)設的Jülich Solar Tower塔式示范電站。 | 0 |
法國 | 0.25MWe | 0 | 建成項目(mu)為Solar Euromed建設的(de)裝機為0.25 MWe的(de)菲(fei)涅爾示(shi)范(fan)項目(mu)。 | 0 |
合計 | 5016.97MWe | 76.86MWe | 注(zhu):2015年(nian),全球光(guang)熱發電建(jian)成裝機(ji)容量約(yue)4940.11MW。 | 1.56% |
注釋:為(wei)便于統(tong)計(ji),將部(bu)分(fen)聚光熱(re)(re)利用項目(mu)裝機(ji)按熱(re)(re)電轉化效率(lv)33%粗略折算為(wei)電功(gong)率(lv)。雖然CSPPLAZA已盡可(ke)能(neng)統(tong)計(ji)了所有項目(mu),但全球(qiu)范(fan)圍內(nei)仍可(ke)能(neng)存在部(bu)分(fen)小型光熱(re)(re)項目(mu)未被統(tong)計(ji),本(ben)數據僅供參考。如有紕漏,敬請(qing)指正。 |
