圖賞 | 三峽恒基能脈瓜州70萬千瓦“光熱儲能+”項目建設現場
發布者:xylona | 來源:甘肅安裝建設集團 | 0評論 | 2823查看 | 2023-08-08 09:57:28

逆風而上“蒸”戰戈壁

時值炎天暑月,火傘(san)高張。地處甘(gan)肅省河西走(zou)廊西端的(de)瓜州縣(xian),年(nian)降水量不(bu)足(zu)45毫米,蒸發量高達3300毫米,境(jing)內風(feng)(feng)大(da)沙(sha)多、植(zhi)被稀疏,曾經(jing)的(de)綠洲面積不(bu)足(zu)縣(xian)域(yu)面積的(de)15%。瓜州地區素有“世(shi)界風(feng)(feng)場(chang)”之說,大(da)風(feng)(feng)天氣以及高溫環(huan)境(jing)給(gei)安裝(zhuang)公司承建(jian)的(de)三峽恒基能(neng)脈瓜州70萬千瓦“光熱儲(chu)能(neng)+”項目的(de)總體施工帶來了不(bu)小的(de)挑(tiao)戰。

766f1119eccf168f7d39f6084c3f23e8_640_wx_fmt=png&wxfrom=5&wx_lazy=1&wx_co=1&retryload=2.png

作(zuo)為投入建設(she)的全球首個(ge)“雙塔一(yi)機”儲熱型光熱發(fa)電項目(mu),以(yi)(yi)及(ji)國家(jia)(jia)發(fa)展(zhan)改革委、國家(jia)(jia)能源局(ju)批復(fu)的第一(yi)批以(yi)(yi)沙漠、戈壁、荒漠地(di)(di)區為重點的大型基地(di)(di)建設(she)項目(mu)之一(yi),項目(mu)被賦予了更高的設(she)計標準、建設(she)難度以(yi)(yi)及(ji)嚴苛的工期安(an)排(pai)。

項目采(cai)用(yong)塔(ta)式(shi)熔鹽技術(shu),年發(fa)電量可達1.8億度,工(gong)(gong)程造價22億元,裝(zhuang)機(ji)規模為(wei)(wei)2×50MW,配套兩座(zuo)200米高吸熱(re)(re)塔(ta),一臺額定(ding)(ding)功率(lv)為(wei)(wei)100MW的(de)汽輪發(fa)電機(ji)組,高、低(di)溫熔鹽儲罐置各1臺,選用(yong)29.7㎡的(de)矩形定(ding)(ding)日鏡近27000面。在占地301公(gong)頃的(de)建(jian)設(she)場地上,兼具建(jian)筑(zhu)、機(ji)電安裝(zhuang)、熱(re)(re)機(ji)、電氣、自動化(hua)、供(gong)水(shui)、化(hua)水(shui)及暖(nuan)通等12個專業施(shi)工(gong)(gong),設(she)計(ji)圖紙共449卷冊(ce)之多。而(er)不期而(er)至的(de)強風天氣,一再阻(zu)攔了施(shi)工(gong)(gong)正(zheng)常(chang)開展。

面對如此龐大(da)的(de)(de)工程(cheng)(cheng),甘肅安裝建設集(ji)團充(chong)分(fen)發揮(hui)(hui)自身專業(ye)施工優勢(shi),堅持一(yi)(yi)切(qie)圍著項(xiang)目(mu)(mu)(mu)轉、一(yi)(yi)切(qie)盯著項(xiang)目(mu)(mu)(mu)干,協調各(ge)專業(ye)分(fen)公司、選派各(ge)類專業(ye)人才組建了項(xiang)目(mu)(mu)(mu)指揮(hui)(hui)部,緊緊圍繞安全(quan)、質量、工期、成(cheng)(cheng)本、創優五個(ge)關鍵點(dian),構成(cheng)(cheng)了領導班子(zi)靠前指揮(hui)(hui),項(xiang)目(mu)(mu)(mu)部主抓,各(ge)工程(cheng)(cheng)公司主建,業(ye)務部門協調配(pei)(pei)合的(de)(de)高效聯動工作(zuo)格局。項(xiang)目(mu)(mu)(mu)部詳細(xi)制定目(mu)(mu)(mu)標(biao)、策略、操作(zuo)規程(cheng)(cheng)、時(shi)間表(biao),強(qiang)化(hua)物資(zi)、設備和人力資(zi)源(yuan)的(de)(de)管理和調配(pei)(pei),將精細(xi)化(hua)管理落實到每一(yi)(yi)節(jie)點(dian)、每一(yi)(yi)任務、每一(yi)(yi)崗位、每一(yi)(yi)天中,確保施工按時(shi)推進,高質量完成(cheng)(cheng)。

f4301a0d6dda31c94e9889ef9ca646e8_640_wx_fmt=png&wxfrom=5&wx_lazy=1&wx_co=1&retryload=2.png

34a408a574f5ad47fedba0b05616a24f_640_wx_fmt=png&wxfrom=5&wx_lazy=1&wx_co=1&retryload=2.png

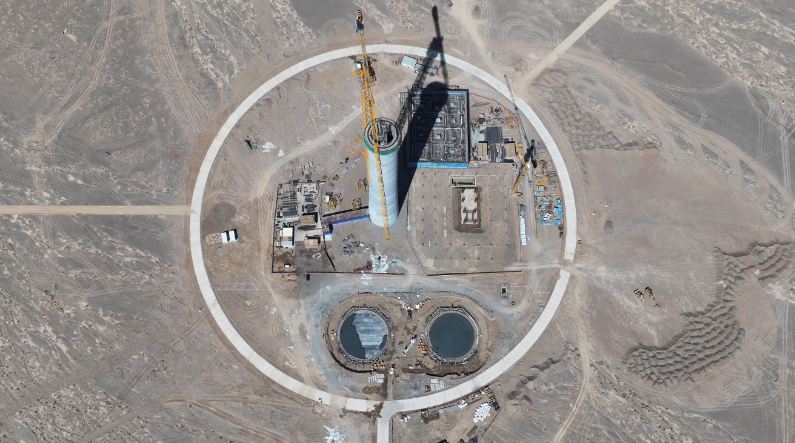

吸(xi)熱(re)(re)器(qi)將(jiang)吸(xi)收定日鏡反射的(de)(de)(de)太陽光,將(jiang)280℃的(de)(de)(de)液態二元熔(rong)鹽(yan)加熱(re)(re)至580℃高溫(wen)熔(rong)鹽(yan)儲(chu)存熱(re)(re)能,是(shi)光熱(re)(re)發電系統的(de)(de)(de)關鍵部件之(zhi)一。高35米、直徑15米的(de)(de)(de)吸(xi)熱(re)(re)裝(zhuang)置將(jiang)安裝(zhuang)在距(ju)地面165多米高的(de)(de)(de)吸(xi)熱(re)(re)塔(ta)(ta)頂(ding)部,設備(bei)加配套設施(shi)總重(zhong)910噸,其吊(diao)(diao)裝(zhuang)是(shi)項目施(shi)工的(de)(de)(de)最大難點(dian)。吸(xi)熱(re)(re)塔(ta)(ta)每提(ti)前向上(shang)推進一步,留(liu)給(gei)吸(xi)熱(re)(re)裝(zhuang)置安裝(zhuang)的(de)(de)(de)時間就(jiu)多幾分,為最大限度爭取吊(diao)(diao)裝(zhuang)的(de)(de)(de)時間,項目管(guan)理(li)團隊(dui)在吸(xi)熱(re)(re)塔(ta)(ta)施(shi)工提(ti)速提(ti)質(zhi)提(ti)效上(shang)下想(xiang)辦法(fa)、下功夫。

8e35d563ec37eecb36094beeef368691_640_wx_fmt=jpeg&wxfrom=5&wx_lazy=1&wx_co=1&retryload=2.jpg

344db8c9f38efb1a51fcf932156e5ff4_640_wx_fmt=jpeg&wxfrom=5&wx_lazy=1&wx_co=1&retryload=2.jpg

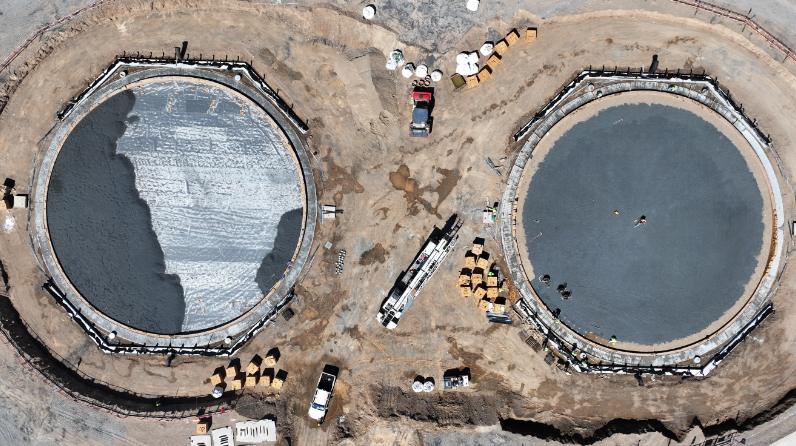

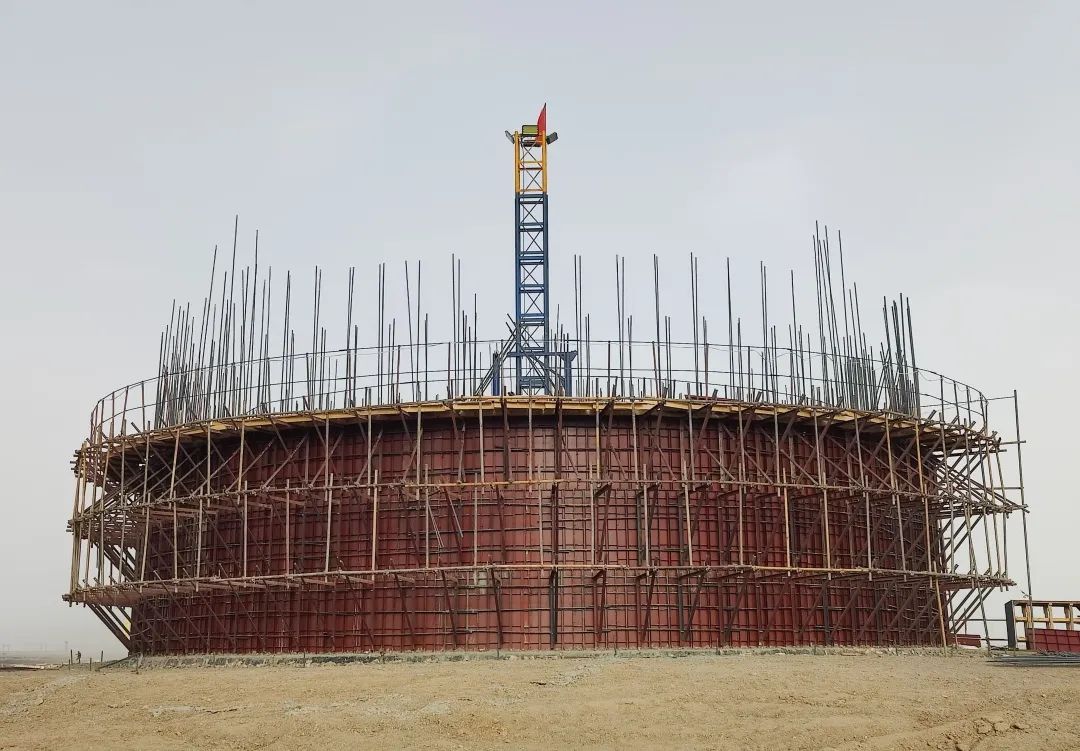

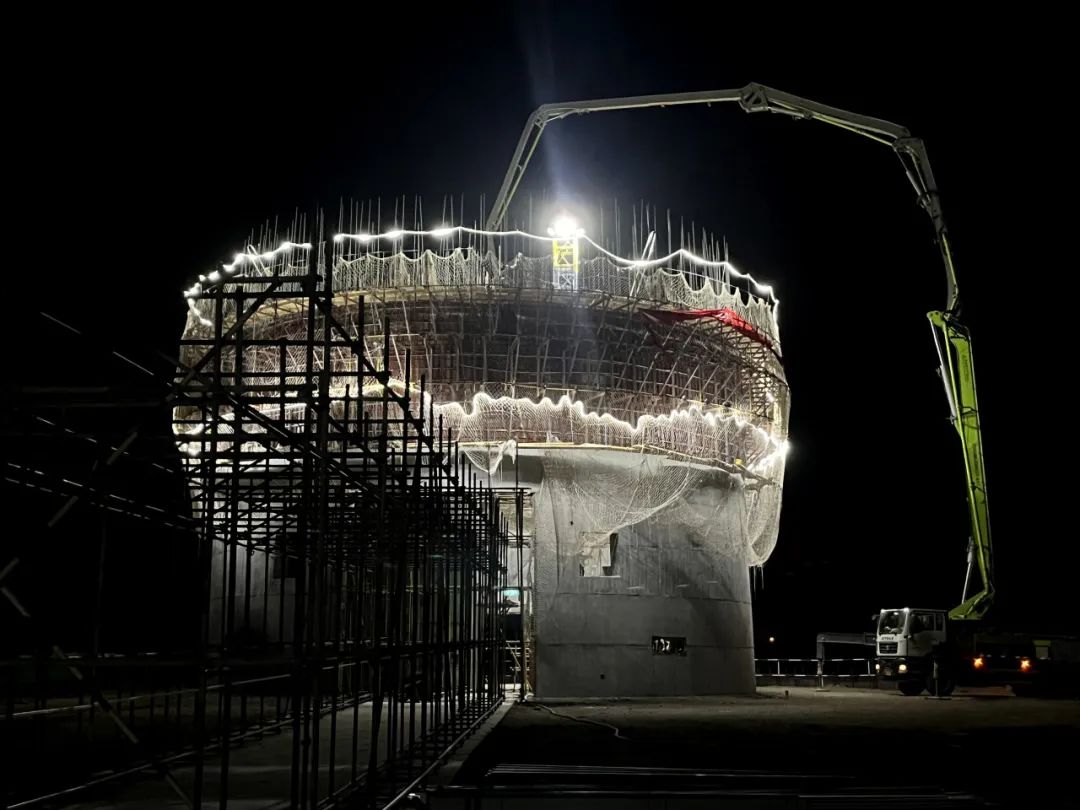

吸(xi)熱(re)塔(ta)(ta)施工(gong)屬(shu)超危大工(gong)程,項目部審慎分(fen)析研判,根據施工(gong)現場實際(ji)情況(kuang)和(he)設(she)計要求,采用速度(du)快、質(zhi)(zhi)(zhi)量(liang)(liang)好(hao)(hao)、機具(ju)結(jie)構簡單、提升平穩、工(gong)藝成熟、安(an)全(quan)防護好(hao)(hao)的(de)(de)“專用施工(gong)升降機+三角架支撐體系+三層翻模(mo)”施工(gong)工(gong)藝,有效消除了滑模(mo)和(he)提模(mo)施工(gong)帶來的(de)(de)扭轉、拉(la)痕(hen)、漂移等(deng)質(zhi)(zhi)(zhi)量(liang)(liang)通病(bing)。雙(shuang)(shuang)塔(ta)(ta)建設(she)需澆筑16000余立方混(hun)凝土(tu),對混(hun)凝土(tu)質(zhi)(zhi)(zhi)量(liang)(liang)的(de)(de)管控是(shi)確保施工(gong)質(zhi)(zhi)(zhi)量(liang)(liang)的(de)(de)重要一環,項目部嚴格制定混(hun)凝土(tu)配合比和(he)質(zhi)(zhi)(zhi)量(liang)(liang)標準,做好(hao)(hao)原材料的(de)(de)檢驗(yan)、生產過程的(de)(de)監督和(he)混(hun)凝土(tu)強(qiang)(qiang)度(du)的(de)(de)測試,確保混(hun)凝土(tu)具(ju)備所(suo)需的(de)(de)強(qiang)(qiang)度(du)、流動性(xing)(xing)和(he)耐(nai)久性(xing)(xing),進而提高(gao)項目的(de)(de)可(ke)靠性(xing)(xing)和(he)持久性(xing)(xing)。施工(gong)班(ban)組實行日夜(ye)“兩班(ban)倒”制度(du),以兩天(tian)(tian)三板的(de)(de)速度(du)推動東(dong)、西(xi)雙(shuang)(shuang)塔(ta)(ta)向(xiang)天(tian)(tian)空延伸。

d7ae3aaded15d71c3ef531011c98eb2d_640_wx_fmt=jpeg&wxfrom=5&wx_lazy=1&wx_co=1&retryload=2.jpg

f79233879a7b8fd9d1c0aca9d278907a_640_wx_fmt=png&wxfrom=5&wx_lazy=1&wx_co=1&retryload=2.png

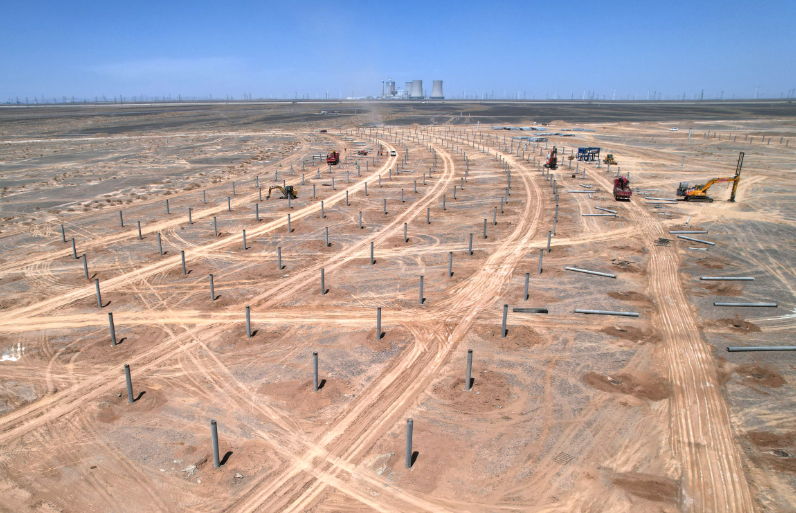

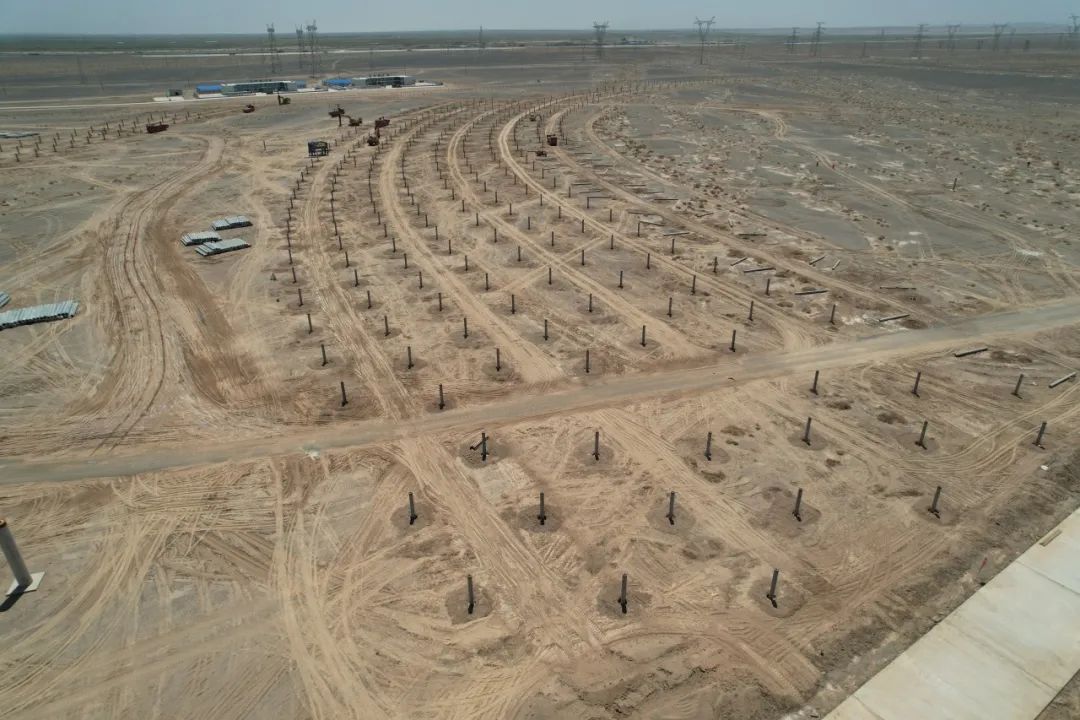

雙塔雙鏡(jing)場設計及采用小面積定(ding)日鏡(jing)是項目的兩大(da)特點(dian),能夠(gou)有(you)效(xiao)提(ti)(ti)高(gao)(gao)光的利用率,從而提(ti)(ti)高(gao)(gao)發電(dian)效(xiao)率。定(ding)日鏡(jing)系(xi)統施工(gong)量大(da)面廣,精度(du)要求高(gao)(gao),每根預(yu)制(zhi)管(guan)樁(zhuang)(zhuang)垂直度(du)偏(pian)差(cha)須小于3毫米,中心點(dian)坐(zuo)標偏(pian)差(cha)控制(zhi)在(zai)5毫米以下(xia)。項目部堅信“磨刀不誤砍柴工(gong)”,在(zai)預(yu)制(zhi)管(guan)樁(zhuang)(zhuang)試(shi)驗樁(zhuang)(zhuang)施工(gong)時大(da)膽(dan)創(chuang)新,通過試(shi)驗反復改進施工(gong)工(gong)藝及裝(zhuang)置,最(zui)終在(zai)正式施工(gong)前,研發出一(yi)套能夠(gou)將垂直度(du)偏(pian)差(cha)和中心點(dian)偏(pian)差(cha)控制(zhi)在(zai)設計誤差(cha)范圍內的工(gong)裝(zhuang),攻克了技(ji)術難(nan)關,大(da)幅提(ti)(ti)升(sheng)了施工(gong)速度(du)和精度(du),以一(yi)天300根的進度(du)在(zai)296公頃(qing)的定(ding)日鏡(jing)場加速鋪(pu)開作(zuo)業(ye)。

035c980cae7b37221d92f1c2724e765b_640_wx_fmt=jpeg&wxfrom=5&wx_lazy=1&wx_co=1&retryload=2.jpg

b72e5b33cc1c1dddb73c90ddcc33dfc1_640_wx_fmt=png&wxfrom=5&wx_lazy=1&wx_co=1&retryload=2.png

大風(feng)(feng)肆虐(nve)、烈日灼(zhuo)曬(shai)的(de)惡劣(lie)施(shi)(shi)工(gong)(gong)條件(jian)下,項(xiang)(xiang)目部(bu)(bu)團(tuan)結帶領350余(yu)名(ming)工(gong)(gong)人迎難而上(shang)(shang)。面對(dui)大風(feng)(feng)侵襲,項(xiang)(xiang)目部(bu)(bu)定時檢查和(he)(he)維(wei)護場地(di)設(she)備的(de)穩定性和(he)(he)安(an)全性,及時固定腳手(shou)架、搭建(jian)臨時防(fang)護設(she)施(shi)(shi)。項(xiang)(xiang)目部(bu)(bu)采購了風(feng)(feng)速測(ce)量儀,加強監測(ce)和(he)(he)預警,時刻關注風(feng)(feng)力(li)(li)變(bian)化,一旦風(feng)(feng)力(li)(li)達到五級(ji)以上(shang)(shang),立即停止高處作(zuo)(zuo)業(ye)和(he)(he)危(wei)險操作(zuo)(zuo),確保作(zuo)(zuo)業(ye)人員的(de)安(an)全。在夏季施(shi)(shi)工(gong)(gong)中(zhong),項(xiang)(xiang)目部(bu)(bu)避開高溫(wen)時段,合理安(an)排工(gong)(gong)作(zuo)(zuo)時間,在高溫(wen)作(zuo)(zuo)業(ye)環境落實防(fang)暑處理措施(shi)(shi),增加通風(feng)(feng)設(she)備,降低作(zuo)(zuo)業(ye)區溫(wen)度(du),向工(gong)(gong)人提供充足的(de)飲用(yong)水和(he)(he)遮陽設(she)施(shi)(shi),保障(zhang)全體(ti)人員身體(ti)健康。

至(zhi)7月(yue)底,西(xi)側吸(xi)熱塔(ta)已施工(gong)至(zhi)120米,東側吸(xi)熱塔(ta)施工(gong)至(zhi)115米,鏡場立(li)樁(zhuang)、澆筑2600根,熔鹽儲(chu)(chu)罐完成基(ji)礎土建,定日鏡組裝車間完成交付(fu),行政辦公樓已封頂。項目部加速(su)推(tui)進(jin)整體(ti)施工(gong)進(jin)度(du),全力保障并網目標順利實現,助力瓜州縣進(jin)一步推(tui)進(jin)綜合(he)能源(yuan)基(ji)地(di)源(yuan)網荷儲(chu)(chu)一體(ti)化(hua),風光(guang)儲(chu)(chu)、風光(guang)火(huo)儲(chu)(chu)一體(ti)化(hua)建設。
