來源:亮源能源 | 0評論 | 6449查看 | 2017-07-19 16:31:00

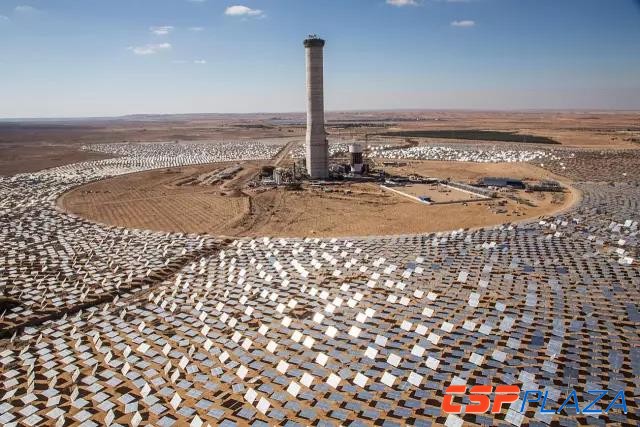

坐落(luo)于(yu)以色列內蓋夫沙漠的(de)阿(a)沙利姆塔式光熱(re)電站經(jing)過了2年多的(de)建(jian)造(zao),現在進入(ru)了最后的(de)收(shou)尾階段。前(qian)不久拍攝的(de)這(zhe)個視頻帶我(wo)們俯(fu)瞰(kan)了阿(a)沙利姆的(de)壯觀全貌。
阿沙利姆基本介紹
阿沙利姆裝機量為121MW,占地面積達到了400個足球場大小,共使用約50,000塊由電腦控制的定日鏡來追蹤太陽,并將陽光反射到250米高的塔頂的吸熱器上。
投運后,能夠為120,000戶家庭提供清潔可靠的電力,并且每年將減少超過110,000噸的碳排放,幫助以色列實現其截止2020年10%的電力來自于可再生能源的目標。
吸熱器成功登頂
吸熱器的吊裝是光熱電站整體建設中的技術重點,在阿沙利姆項目上,利用整體吊裝的方式,吸熱器已于日前成功登頂。
吊裝分為三個階段,總共耗時3周:第一周為塔底吊裝準備工作,第二周進入塔內吊裝升頂階段,最后一周為塔頂吸熱器的定位和固定階段。阿沙利姆的工作人員用75張照片記錄了世界最高光熱塔“長個兒”的整個過程,并清晰的記錄了吸熱器登頂這激動人心的一刻。
注:本文轉自亮源能源,文章觀點不代表本網立場。
