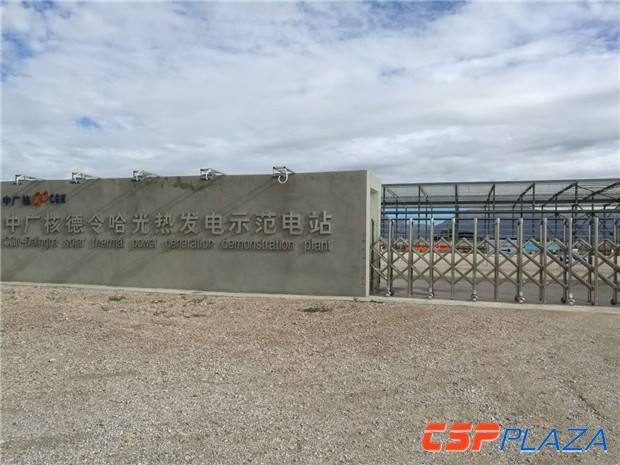

來源:CSPPLAZA光熱發電網 | 0評論 | 9983查看 | 2016-08-27 14:58:00
CSPPLAZA光熱發電網訊:中廣核德令哈50MW槽式光熱發電項目的太陽島EPC總承包合同終于于近日正式簽訂,這意味著該項目太陽島的建設工作將很快進入全面建設階段。在未來330天的合約期限內,EPC方需保質高效地完成190個槽式集熱器標準回路的安裝工作,并確保整體性能達到合同約定的技術指標。
今年4月6日,招標方正式發布了該項采購的中標公告,宣布由北京首航艾啟威節能技術股份有限公司(簡稱首航節能)與山東電力建設第二工程公司(簡稱山東電建二公司)組成的聯合體中標,中標價折合人民幣為644355589.84元(含稅價),總施工時間為330天。但中標公告發布后,合同一直以來卻未能正式簽訂,這導致太陽島的建設工作至今未能正式展開。據了解,該項采購的技術合同于今年8月初正式簽訂,商務合同則于近日才正式簽訂。
8月26日,首航節能發布公告也正式宣布了這一消息,公告稱,首航節能和山東電建二公司聯合體與中廣核太陽能德令哈有限公司已于近日正式簽訂了《中廣核德令哈50MW光熱發電項目太陽島EPC總承包合同》。據首航節能發布(bu)的(de)上(shang)述公告顯示,合同(tong)(tong)總(zong)金額(含稅)為(wei)(wei):29,817,105.20歐元+355,130,453.90人(ren)民幣(bi)+77,601,213.49人(ren)民幣(bi)(稅),這與此前的(de)中標結(jie)果一致。從付款(kuan)(kuan)方式來(lai)看,合同(tong)(tong)約定付款(kuan)(kuan)分(fen)為(wei)(wei)三次(ci),預付款(kuan)(kuan)為(wei)(wei)合同(tong)(tong)總(zong)價的(de)10%;里程碑款(kuan)(kuan)為(wei)(wei)合同(tong)(tong)總(zong)價的(de)75%;運行驗收(shou)款(kuan)(kuan)為(wei)(wei)合同(tong)(tong)總(zong)價的(de)15%。
項目業主方中廣核太陽能方面計劃實現該電站于2017年年底前并網發電,目前傳儲熱島和常規島的建設工作正在進行。
太陽島EPC合同方面規定的330天的施工周期在行業人士看來十分緊張,自雙方簽署協議之日起起算,留給中標方的時間十分有限,根據德令哈地區的氣候特征,在每年的11月至次年的3月,因氣候寒冷,很難進行混凝土澆筑和安裝作業,刨除這些時間,太陽島EPC的時間壓力很大。
即便時間緊張,延期導致的違約賠償金額也不低。根據該合同約定的違約條款,如果在完工時間內或依據合同延長的時間內,合同規定范圍內的設施沒有完成,則每延誤一天收取人民幣660,000元賠償金(或外幣同等金額)。自設施完工日期或延長期結束開始可接受的最多延誤天數是60天。
另外,合同約定的下述五項違約條款也同樣值得關注:
1未能實現太陽島的熱效率:如(ru)果實施(shi)運行(xing)驗收(shou)(shou)時(shi)太陽島的(de)(de)熱效率低于(yu)保證(zheng)值的(de)(de)95%,則每偏差1%收(shou)(shou)取人民(min)幣1200萬元賠償金(jin)。此種賠償金(jin)最高為(wei)人民(min)幣6000萬元。如(ru)果設(she)施(shi)完(wan)工(gong)時(shi)的(de)(de)熱輸(shu)出低于(yu)熱輸(shu)出保證(zheng)值的(de)(de)90%,則甲方有(you)權拒收(shou)(shou)該設(she)施(shi)。如果實(shi)施最(zui)終(zhong)驗收時太陽島的(de)熱(re)效率低(di)于保證值的(de)100%,則(ze)(ze)每偏差1%收取人民(min)幣1200萬元賠償金。此種賠償金最(zui)高為(wei)人民(min)幣6000萬元。如果設施最(zui)終(zhong)驗收時的(de)熱(re)輸出(chu)低(di)于熱(re)輸出(chu)保證值的(de)90%,則(ze)(ze)甲(jia)方有權拒收該設施。
2每個回路未能實現輸出溫度:每(mei)條回路的輸出(chu)溫(wen)度偏(pian)差值(zhi)應在(zai)理論溫(wen)度值(zhi)的±0.5%,如果(guo)超出(chu)允許偏(pian)差,與理論值(zhi)每(mei)偏(pian)差0.1%,則收取人民幣10萬元。回路數量(liang)和溫(wen)度偏(pian)差應當(dang)累積。
3未能實現熱輸出衰減指標:如果在3.1.2.2所規定的工況下,最終驗收后太陽(yang)島熱輸出衰減超過了保證(zheng)值,則(ze)每偏(pian)差0.1%收取人民(min)幣120萬元賠償金。
4未能實現利用率:如果最終驗收后6個月內利用(yong)率(lv)低于99%,則每偏差1%收取人民(min)幣200萬元(yuan)。
5未能實現太陽島總額定功率:如果太陽島所有設(she)備同時(shi)運行功率超過(guo)500KW,則超過(guo)500KW的部分每偏(pian)差(cha)1%收取50萬賠(pei)償金(jin)。
對于違約賠償金額,合同設定了上限,乙方對于無法實現性能保證應承擔的總體賠償金額不超過合同價格的20%。
總體來說,相關條款對太陽島EPC方的能力提出了很大挑戰,在去年8月26日該項采購開標時,原計劃投標的西班牙Abengoa公司在前一天放棄了投標,據稱其中一個重要原因就是擔心施工期太短,履約壓力較大。此次首航節能聯合體拿下該項目,如若保質按時完成交付,將幫助首航節能真正樹立在槽式光熱發電太陽島EPC領域的國際領先地位。
