示范項目啟動 集熱管廠商迎大考
發布者:CSPPLAZA | 來源:CSPPLAZA光熱發電網 | 2評論 | 9928查看 | 2015-10-22 11:38:00
  CSPPLAZA光熱發電網報道:約1GW光熱發電示范項目即將落地,這對大多數在光熱行業浸淫多年,但無甚收獲的設備供貨商而言,無異于久旱逢甘霖。集熱管作為線聚焦光熱發電系統的核心裝備,示范項目啟動建設后對其的市場需求量也將大幅飆升。

  但若要在2016~2017年的兩年間集中完成1GW的示范項目建設,在集中釋放的市場需求下,集熱管廠商要分切更多蛋糕,對其整體供貨能力而言更無異于一場大考。

  集熱管供需矛盾突出

  國內此前宣稱有光熱發電集熱管生產制造能力的廠商在最高峰時多達近20家,而近兩年來,由于國內光熱發電市場整體持續低迷,多家集熱管廠逐漸銷聲匿跡,時至今日,在經歷寒冬洗禮之后,國產集熱管市場形成了以常州龍騰、威海金太陽、北京天瑞星三大領先廠商鼎立的格局。

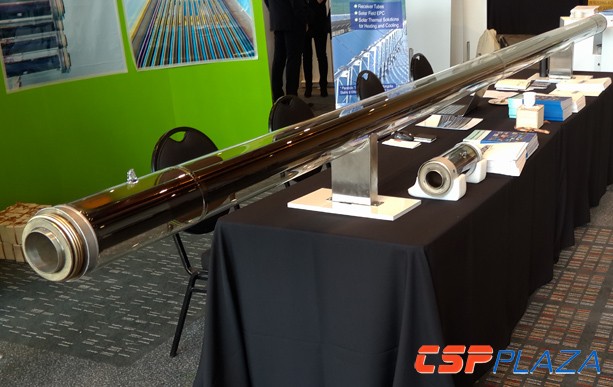

圖:龍騰生產的新一代90mm集熱管產品

  據CSPPLAZA記者了解,上述三大廠商宣稱的產能如下:常州龍騰現產能為年產8萬支,威海金太陽產能10萬支,北京天瑞星產能5萬支,在最理想的狀態下,上述各廠商可以實現其所宣稱的出貨能力,且成品率可以達到90%以上,總計年產能僅約20萬支。

  但1GW示范項目集中啟動建設對集熱管的實際需求很可能將遠超20萬支,據粗略估算,按照槽式和菲涅爾示范項目總計裝機約占比60%計算,總裝機規模為600MW,按一個50MW帶7小時儲熱的槽式項目需用集熱管27000支計算,共需集熱管約324000支。

  20萬與30萬之間的缺口達10萬支以上,若部分廠商的成品率不如預期、大批量生產的品控能力較差,缺口將會更大。而基于集熱管制造工藝的復雜性、多數廠商對成熟技術工人的依賴性,多數廠商無批量出貨經驗等客觀因素,這一現象將極有可能發生。

  如何彌補這一缺口?除了上述三大廠商外,其他廠商的產品質量和供貨能力是否可以信賴?進口海外集熱管產品是否現實?這些問題將成為明年多個項目業主必須考慮的現實問題。

  在市場回暖之際,原本已退出或一直以來持觀望態度的廠商極有可能再度殺入,但這并不意味著其將很快占領市場,集熱管的供需矛盾會很快得到緩解。

  其原因在于,集熱管的制造對設備、工藝和經驗等各方面的要求較高,即便在現階段重新進入這一市場,對欲求真正建設好一個示范電站的項目業主來說,預計他也不敢選擇那些沒有長期技術研發投入、未經過相關權威機構測試的產品。

  而上述三家廠商除具有較大設計產能外,其集熱管產品此前均已經過DLR或PSA等權威機構的檢測,且測試結果表現良好。

  以龍騰為例,其多年來堅持致力于集熱管技術的升級換代,不斷提升集熱管的整體性能。常州龍騰總經理俞科總結道,對于集熱管的生產,“技術要成熟、設備要穩定、原料要靠譜”。基于此,在完成技術的積累和生產設備的不斷優化后,龍騰已開始從原料端來控制集熱管品質。由于國內多數玻璃管廠商生產的玻璃管產品難以滿足龍騰對集熱管品質把控的要求,龍騰在泰興新建的玻璃管生產線已于10月21日點火,可實現產能25萬支/年,這為生產出合規的玻璃管奠定了基礎,滿足了自身對集熱管品控指標的需求。

  另一方面,部分廠商的產品已經過實際商業化項目驗證,并已擁有大批量出貨經驗,據威海金太陽總經理康曼介紹,該公司2013年曾對印度AREVA的125MW菲涅爾電站完成獨家供貨,供貨周期僅6個月,證明了其大批量鍍膜鋼管的穩定出貨能力。而龍騰目前也已在某國外商業化電站中斬獲數千支z真空集熱管的供貨訂單,其生產線當前正處于單班中速生產階段,年底即將完成此批海外供貨。

  除了上述三大廠商外,其它國產集熱管產品可能會在此輪示范項目中搶得一定的市場份額,但預計不會太大。

  對國外廠商而言,設備國產化率已被作為本輪示范項目篩選的一個關鍵考量點,同時,進口集熱管產品的價格相對較高,這都降低了示范項目選擇進口集熱管的可能性。目前,國際集熱管領先廠商Schott的產能已經壓縮,另一家領先廠商Rioglass則著眼于國內光熱市場的啟動,意識到實現本土化生產的重要性,正考慮在中國本土設集熱管生產廠,以滿足未來的市場競爭需要。若其能趕在明年完成集熱管生產線的本土化,則其產品將有望獲得一定市場份額。

  何以分切更多蛋糕?

  “蛋糕馬上就送到嘴邊了,就看你有沒有能力吃下去了。”國內某集熱管廠商代表如是調侃道。示范項目啟動,大批量訂單可能將直接送到門上,但壓力也隨之而來,這種壓力更多地來自于集熱管廠商自身,如何能保持持續的高品質出貨能力?如何進一步提高成品率?

  因為多數廠商缺乏大規模項目的實際供貨經驗,有可能在實際履約過程中無法滿足業主的需求,簽署的供貨合同屆時可能將成為供貨方的不能承受之重。成品率低、品質良莠不齊,最終的整體成本可能會超出售價,從而陷入“賣的越多、虧的越多”的窘境。保證高品質集熱管產品的穩定出貨是大多數廠商都需克服的一道難關。

  “市場從來都是留給有準備的人的。”這句話應用于跌宕起伏的光熱市場十分貼切,在過去幾年的寒冬期,執著于技術研發、生產品控等各方面能力提升的企業將可以較為輕松地吃下這塊“蛋糕”。而對于準備不足的企業,擺在眼前的蛋糕可能也吃不下去。

  對于有準備的企業來說,繼續擴產或增加投資則反映了其對市場和自身產品的信心。在10月21日新建玻璃管生產線的基礎上,龍騰已開始擴大其集熱管生產能力,預計明年即可實現16萬支的年產能增加額,年產能總計達到24萬支,屆時其將成為國內產能最高的集熱管廠商。俞科表示,“龍騰的集熱管鍍膜線都是自己設計制造的,因此擴產相對簡單。”

  同時,威海金太陽目前也已在進行二期產能擴建,預計于明年5月份實現投產,屆時可增加3萬支年產能。其三期擴產也在計劃中,最終可達到年產20萬支集熱管的目標。同時,新的生產線將實現更高的自動化,簡化工人手工工序,提高生產效率、增強品控能力,降低整體成本。另外,威海金太陽的集熱管生產設備幾乎全部由其自行設計。

  康曼表示,根據他們的經驗,“生產線從當前狀態走向規模化批量化生產能力約需要3個月的過渡期,大批量訂單上來,形成穩定的高品質產品出貨能力對廠商是一大考驗。這時也才能真正檢驗出一個集熱管廠技術工藝的先進性和成熟度。”

  另外需要指出的是,在集熱管生產制造中的部分關鍵環節如封接工序,目前包括Schott、龍騰等領先集熱管廠商均采用全數控自動封接設備,這是集熱管實現批量化規模化出貨能力的基本保障。而部分集熱管小廠依賴人工封接操作,將嚴重制約其批量化生產能力。在中廣核太陽能德令哈項目對集熱管采購的技術要求中,明確指出供貨商應采用自動化封接設備。

  若依國家能源局新能源司副司長梁志鵬所述,在11月底確定示范項目名單。在示范項目電價落地后,預計到明年4月份左右示范項目將集中上馬,對集熱管、反射鏡等關鍵設備廠商而言,明年中期將是其開始集中安排生產計劃、原料備貨、籌備生產之時,但要形成穩定的批量出貨能力,對幾乎所有的國內集熱管廠商而言,都需經過為期至少3~6個月不等的過渡期,這樣算來,留給其集中生產的時間可能集中在明年八九月份到2017年中期總計不到一年的時間內。

  集熱管工藝難度較大,對技術、經驗等各方面的要求較高,國內集熱管廠商尚普遍缺乏大規模高品質產品供貨經驗,其很可能將成為示范項目建設中較易出現問題的一種關鍵設備,而對于此輪示范項目建設而言,其成敗將直接影響我國光熱發電產業的發展前景,采用不合格的集熱管產品將為示范項目帶來極大隱患,對集熱管供貨商而言,這是一次機遇,更是一場對自己的挑戰。
最新評論
2人參與
太陽光
我覺得應該把真實的資料數據拿出來對比。
2015-12-29 00:01:21
0
zjchuaran
國內集熱管生產商欲提供合格產品面臨兩個問題,一是知識產權,現有產品在國內使用或多或少都涉及該問題;其次是集熱管壽命,面臨慢漏氣考驗。目前已知的實驗結果都不涉及使用壽命和環境試驗項目。
