發布者:本網記者Summer | 來源:CSPPLAZA光熱發電網 | 1評論 | 5529查看 | 2015-09-09 18:28:00
CSPPLAZA光熱發電網訊:凈裝機377MW的(de)Ivanpah塔式電站自(zi)2014年(nian)2月份投運至今(jin),發電量一路走(zou)高。正如項目方BrightSource此(ci)前的(de)預計,其發電能力將(jiang)在(zai)四(si)年(nian)的(de)過渡學(xue)習期內持續提升,并于2018年(nian)達到設計值。
據美國能源信息署(EIA)最新數據顯示,2015年前6個月內,Ivanpah電站的發電量達309,288 MWh,2014年同期則僅為173,966 MWh,增長接近一倍。

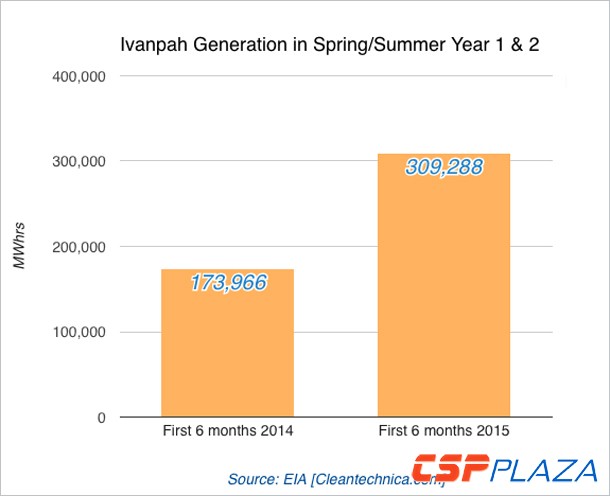

圖:Ivanpah電站2014&2015上半年發電量柱形對比圖
2014年全年,Ivanpah電站總發電量為424000MWh,實際發電量為電站設計年發電量940000MWh的45%。
據EIA公布的2015上半年最新數據預測,Ivanpah 電站在2015年全年的發電量預計將達到約600,000 MWh,即預計2年內將實現4年過渡期后設計產量目標的60%。

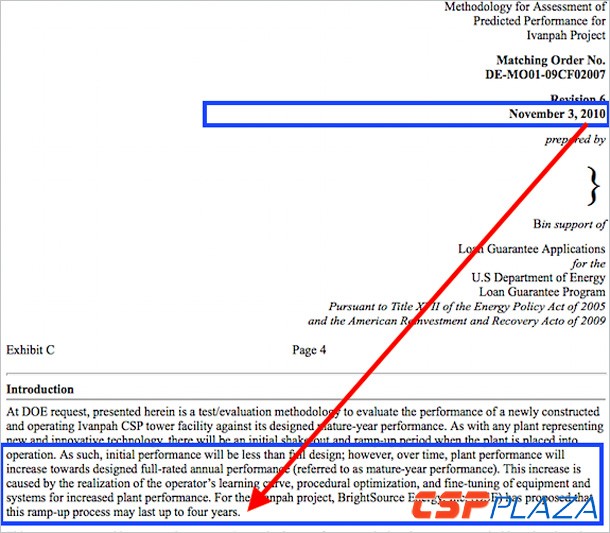

Ivanpah電站的發電能力此前飽受詬病,但事實上,早在2010年BrightSource向美國能源部(DOE) 貸款計劃辦公室(LPO)遞交的文件中就已聲明,Ivanpah電站將在投運后4年的過渡期內達到設計的發電量。
任何新型發電項目在投運初期都要經歷短暫的性能過渡學習期以達到設計性能值,對于光熱這類大規模、高技術含量的項目更是如此。運營商需要通過不斷的程序優化、設備與系統性能的完善等來改善其發電能力。
