光熱巨頭在智利打造光伏光熱混合型供電樣本
發布者:本網記者Summer | 來源:CSPPLAZA光熱發電網 | 0評論 | 5788查看 | 2015-08-14 15:16:00
  CSPPLAZA光熱發電網報道炙(zhi)熱的(de)(de)陽光烘烤著大地(di)(di),地(di)(di)表龜裂(lie)(lie)如(ru)玻璃碎片,兩三米(mi)深的(de)(de)裂(lie)(lie)縫(feng)如(ru)橫亙在遼(liao)闊荒原上的(de)(de)一道(dao)道(dao)傷(shang)疤,這里(li)是被稱為地(di)(di)球(qiu)上最接近火星地(di)(di)貌的(de)(de)地(di)(di)方——智利的阿塔卡瑪沙漠,在這里(li),一些(xie)地方已經(jing)400多(duo)年都未降過雨。

  然而,就在這樣惡劣的自然環境條件下,Abengoa和SolarReServe兩家公司都決定在這里創造光伏光熱混合型供電的里程碑:利用這里豐富的太陽能資源,為當地礦業用電市場提供24小時可持續的基荷電能。

超高的DNI輻射值

  “在這個地方,DNI值高達3500kWh/m2.年,堪比外太空區域的的輻射值”,德國弗勞恩霍夫(Fraunhofer)智利圣地亞哥太陽能研究中心主任Andreas Haeberle說,“這里的太陽輻射強度比非洲、南歐、德國等其他太陽能發電領先國家的DNI值都高,擁有如此高輻射值的地域占智利北部面積的約1/3。

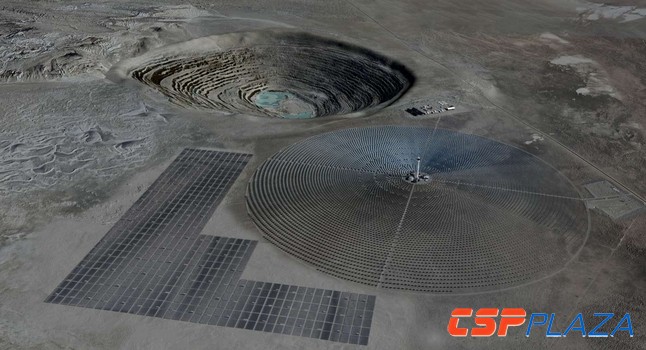

圖(tu):SolarReserve智利CSP/PV混合供電項(xiang)目想象圖(tu)


  如此高的DNI值意味著單位太陽能集熱器的產能量遠高于其它地區,能大大降低光熱發電的平均化能源成本。例如,Abengoa正在這里建設的110MW裝機的阿塔卡瑪(Atacama1)光熱發電項目的年發電量預計為700GWh,而同樣裝機110MW,采用同樣技術路線的的美國新月沙丘項目的年發電量則只有500GWh。

  這是SolarReserve和Abengoa都欲開發智利光熱市場的原因所在。另外一個原因是,當地擁有豐富的礦產資源,對于能源密集型的礦業生產而言,其卻面臨電網未有覆蓋的尷尬,采用傳統的柴油發電成本高昂,這為太陽能發電創造了絕佳的市場空間。

更適宜的光伏光熱混合型電站

  但實際上,基于整體經濟性的考量,Abengoa和SolarReserve在智利建設的多不是純粹的CSP電站,而是光伏和光熱的綜合型電站。

  熔鹽儲熱CSP電站能夠24小時持續供電,西班牙Torresol能源公司位于西班牙南部裝機19.9MW的Gemasolar塔式電站就首次實現24小時持續供電。

  但是,CSP項目的建設成本和運維成本都不低。“建設一個不帶儲熱的1MW的CSP項目花費大約300萬美元,同樣的一個1MW的PV項目則只需要100萬美元。在不考慮電力可調度性的情況下,PV當然是更經濟的選擇”,德國國際發展署GIZ的CSP專家Günter Schneider說。

  使CSP項目經濟可行的途徑之一就是把它和PV結合起來。在白天陽光普照的時候,CSP系統的發電島可以暫停,僅利用光場來收集能量并存儲于儲熱系統,讓成本更低的PV系統獨立運行,這樣可降低50%的運行成本。在夜間無光照期間,再啟動CSP系統發電島,儲熱系統進行滿負荷發電,保障基荷電力供應。

  阿本戈智利區總經理Ivan Araneda Mansilla說:“CSP和PV綜合發電是非常具有經濟可行性的。CSP和PV兩者互補,在提供穩定基荷電力供應和價格方面都很有競爭力。”

  智利第一個獲得許可的CSP/PV綜合型發電項目是SolarReserve位于阿塔卡馬的Copiapó電站,其由一個裝機120MW、配備14小時儲熱的CSP電站和一個裝機150MW的PV項目組成,總投資為20億美元,將耗時32個月建成,目前,由于與當地礦業公司之間的PPA協議簽署事宜尚未落實,還未能開始建設。

  SolarReserve高級副總裁Thomas Georgis說:“這是一個能夠自給自足無需輔助燃料的項目,可提供全天候穩定、可靠、安全的電力供應。”

  Abengoa在初期就計劃開發兩個毗(pi)鄰(lin)的CSP項目和PV項目,從而(er)降低融(rong)資成本。2014年,Abengoa以投標電(dian)(dian)價114美元/MWh獲得110MW的Cerro Dominador光(guang)熱電(dian)(dian)站(zhan)的開發權,并(bing)將(jiang)與100MW的Maria Elena光(guang)伏電(dian)(dian)站(zhan)合(he)并(bing)為綜合(he)型電(dian)(dian)站(zhan)。這一項目已于(yu)2014年7月開建,從2017年開始,Atacama1綜合(he)電(dian)(dian)站(zhan)將(jiang)向當地電(dian)(dian)網輸電(dian)(dian)。

  近日,Abengoa又獲得了Atacama2電站的許可。Atacama2由裝機100MW的光伏電站和110MW的塔式熔鹽(帶17小時儲熱)CSP電站組成。目前,該項目正在尋找當地的礦業公司簽署PPA,這里的礦業公司需要價格低廉、無污染、全天候供電的能源。

  Mansilla說:“在智利北部,除了火電別無選擇。”但太陽能發電卻給了一種新的選擇。

  目前,SolarReserve正在與當地一些電力需求量大的礦業公司談判,同時也在考慮參與今年的太陽能電力拍賣市場交易,預計智利今年的太陽能電力市場可拍賣1.7萬兆瓦時的售電合同。

  Georgis說:“目前,包括Copiapó項目在內,我們在智利規劃的CSP/PV項目的總裝機達800MW,接下來將增加到1.3GW。”

  Abengoa也將在智利市場規劃更多的CSP/PV綜合發電項目,目前還有2個共計300MW的項目正在規劃中。SolarReserve在美國和(he)南非市場正在建設一些(xie)CSP項目。

  Schneider認為,CSP/PV綜合型項目在智利的開發潛力很大,他說:“我們應該問這樣一個問題:什么時候,配備電池儲能的光伏的經濟性能趕得上儲能型CSP呢?”至少在短期內是不可能的。
