據CSPPLAZA平臺(tai)會(hui)員單位(wei)——甘肅省(sheng)安裝建(jian)設(she)集團有限公司消息,歷經十余小時連(lian)續作業,5月11日敦煌光熱項(xiang)目完成主廠房12.55米(mi)層混凝(ning)土澆(jiao)筑任務。
受強沙塵暴天氣影響,五一期(qi)間(jian)施(shi)工一度(du)被迫(po)暫停。面對工期(qi)緊、任務重的挑戰,項目部通過設計優(you)化(hua)和(he)(he)優(you)化(hua)施(shi)工組織設計、多次組織召開工序交接和(he)(he)工藝作業(ye)專題會議(yi)、倒排(pai)工期(qi)、掛牌(pai)督(du)戰,確(que)保節點按期(qi)完工。

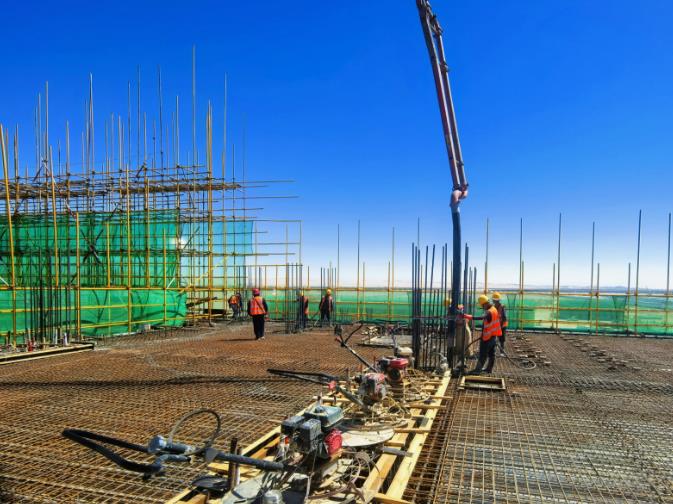

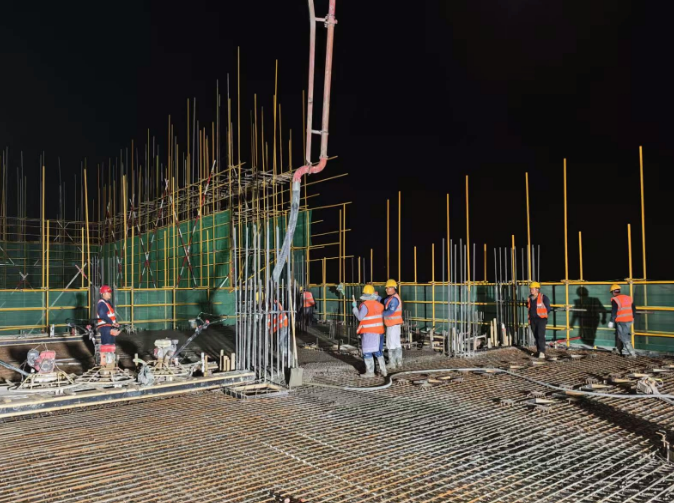

本次澆(jiao)筑(zhu)自(zi)5月10日中午持續至(zhi)次日凌晨5點,歷經十多小時(shi)連續作業,累計完成(cheng)混(hun)凝(ning)土澆(jiao)筑(zhu)量437立(li)方米。針對夜間施(shi)工與(yu)惡(e)劣氣候疊加的(de)風險,項(xiang)目部(bu)構建(jian)“三(san)維防護網”:安全(quan)(quan)組(zu)每(mei)2小時(shi)巡查臨邊(bian)防護與(yu)照明(ming)系統(tong),確保無(wu)照明(ming)死角;技術組(zu)全(quan)(quan)程跟蹤混(hun)凝(ning)土運(yun)輸溫控、入模(mo)溫度(du)監測(ce),根(gen)據晝夜溫差(cha)動態調整澆(jiao)筑(zhu)節(jie)奏與(yu)振搗(dao)時(shi)長;設派專人駐(zhu)守現(xian)場,對泵機、振搗(dao)棒等(deng)關(guan)鍵機械實(shi)施(shi)“澆(jiao)筑(zhu)前全(quan)(quan)面(mian)檢修(xiu)+澆(jiao)筑(zhu)中實(shi)時(shi)巡檢”雙軌(gui)維護,確保設備零(ling)故障運(yun)轉。
管理(li)人員全(quan)程值(zhi)守,工人們(men)輪班奮(fen)戰,實(shi)現(xian)了夜間施工零事故、質量全(quan)程可控。
據此前報道,龍源敦(dun)煌光(guang)熱(re)(re)(re)+發(fa)電(dian)項(xiang)(xiang)目(mu),總規模(mo)為70萬千瓦,其(qi)中光(guang)熱(re)(re)(re)發(fa)電(dian)10萬千瓦,項(xiang)(xiang)目(mu)廠址位于敦(dun)煌市光(guang)熱(re)(re)(re)光(guang)伏協同示(shi)范(fan)基地內。項(xiang)(xiang)目(mu)擬新建光(guang)熱(re)(re)(re)發(fa)電(dian)裝機規模(mo)100MW,采用(yong)熔(rong)鹽線(xian)性菲涅(nie)爾式技術(shu)路線(xian),選用(yong)二元熔(rong)鹽作為傳熱(re)(re)(re)儲(chu)(chu)(chu)熱(re)(re)(re)介質,溫(wen)度范(fan)圍參數為290/545℃。儲(chu)(chu)(chu)熱(re)(re)(re)時(shi)長8小時(shi),有效儲(chu)(chu)(chu)熱(re)(re)(re)容量1850MWht,設一(yi)臺(tai)低溫(wen)熔(rong)鹽儲(chu)(chu)(chu)罐和一(yi)臺(tai)高溫(wen)熔(rong)鹽儲(chu)(chu)(chu)罐。
