近(jin)日,玉門鑫能塔式熔鹽50MW光熱發電(dian)項目110KV輸電(dian)線(xian)(xian)路順利跨(kua)越蘭新高鐵(tie)、蘭新客運專線(xian)(xian),實(shi)現全(quan)線(xian)(xian)貫通!

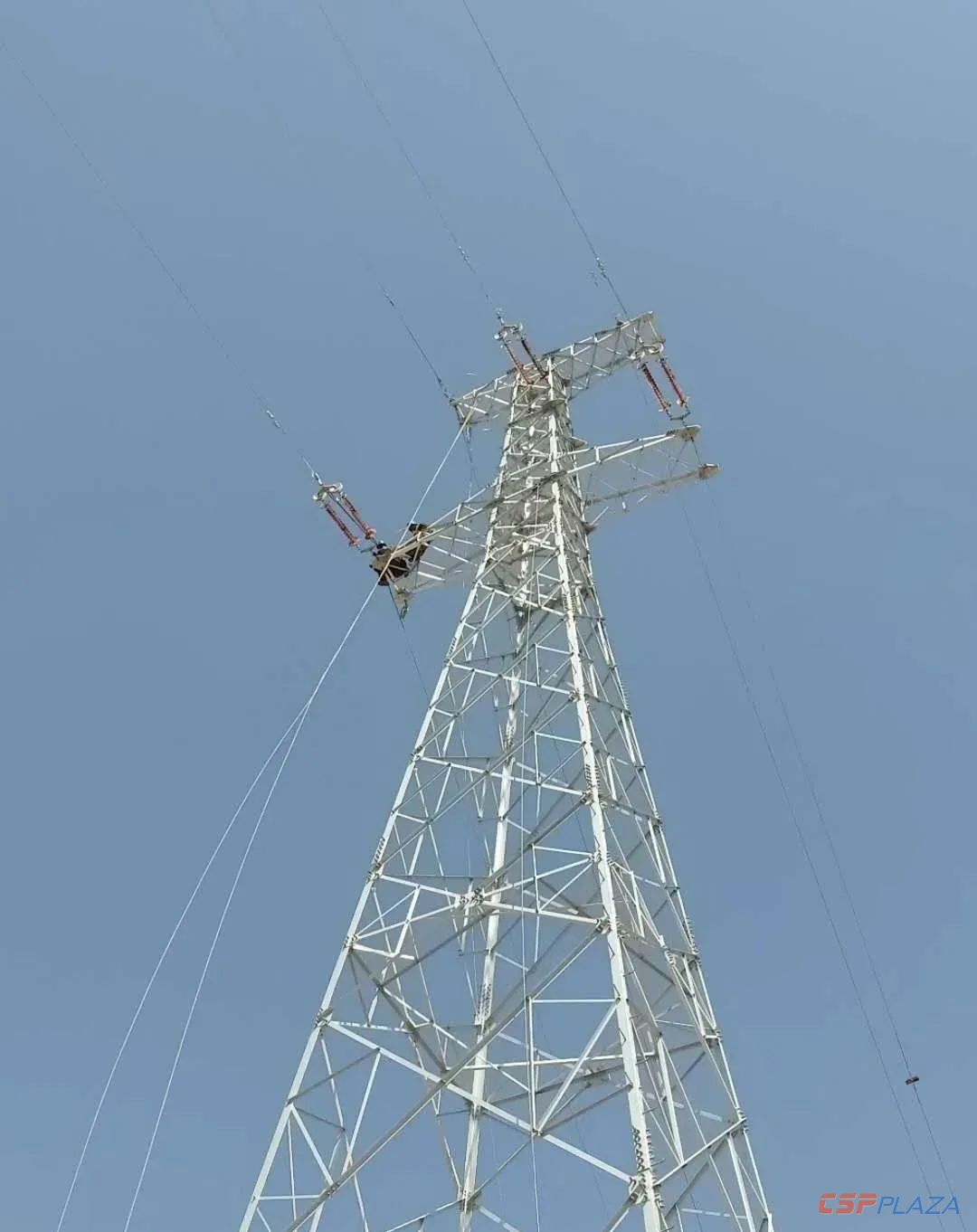

據悉,玉門鑫能(neng)塔式熔鹽(yan)50MW光(guang)熱(re)發電項(xiang)目110kV輸(shu)(shu)電線(xian)路是實現玉門鑫能(neng)光(guang)熱(re)項(xiang)目投產發電的(de)關鍵路徑之一,該(gai)輸(shu)(shu)電線(xian)路總長30.2千米,先后跨越昌馬(ma)河、連(lian)霍高(gao)速、312國道(dao),鉆越110KV玉陽(yang)線(xian)、陽(yang)氣線(xian)、陽(yang)安一、二線(xian)、330KV玉福(fu)鑫線(xian)、蘭新高(gao)鐵和蘭新客運(yun)專(zhuan)線(xian)。

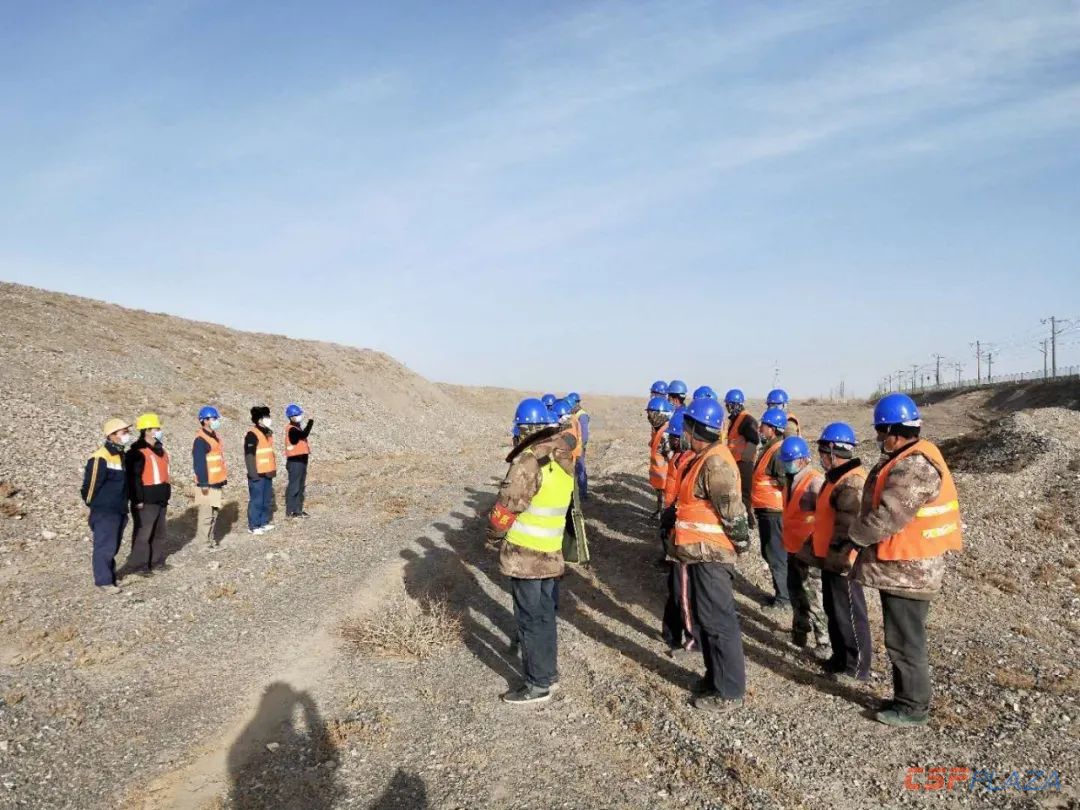

由于受(shou)到(dao)新型冠狀肺炎疫(yi)情的(de)(de)影響(xiang),110kV輸電線路最關鍵(jian)的(de)(de)跨(kua)越鐵(tie)路工(gong)作時間窗口一直未能(neng)確定,項目部(bu)和甘肅慶(qing)豐電力公司召(zhao)開多次專題會(hui)議討(tao)論研(yan)究,克服重(zhong)重(zhong)困難,終于在4月10日前完成(cheng)所有涉(she)鐵(tie)施工(gong)資料報備和批準(zhun)手續(xu),并確定鐵(tie)路跨(kua)越時間。
該項目比原計(ji)劃提前一天完成(cheng),工(gong)程重要節點整(zheng)理(li)如下:
● 4月10日,涉鐵施工資料報(bao)備(bei)和批準手續完(wan)成
● 4月16日,施工人員、材料、機械(xie)全部(bu)到位

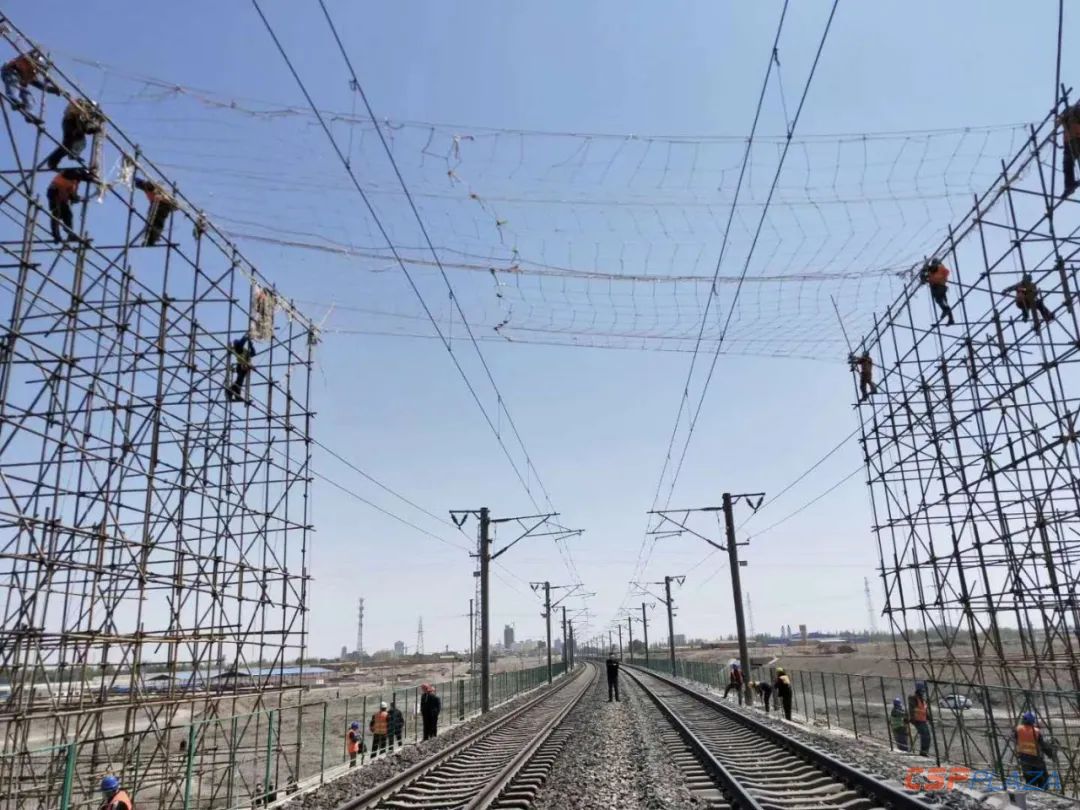

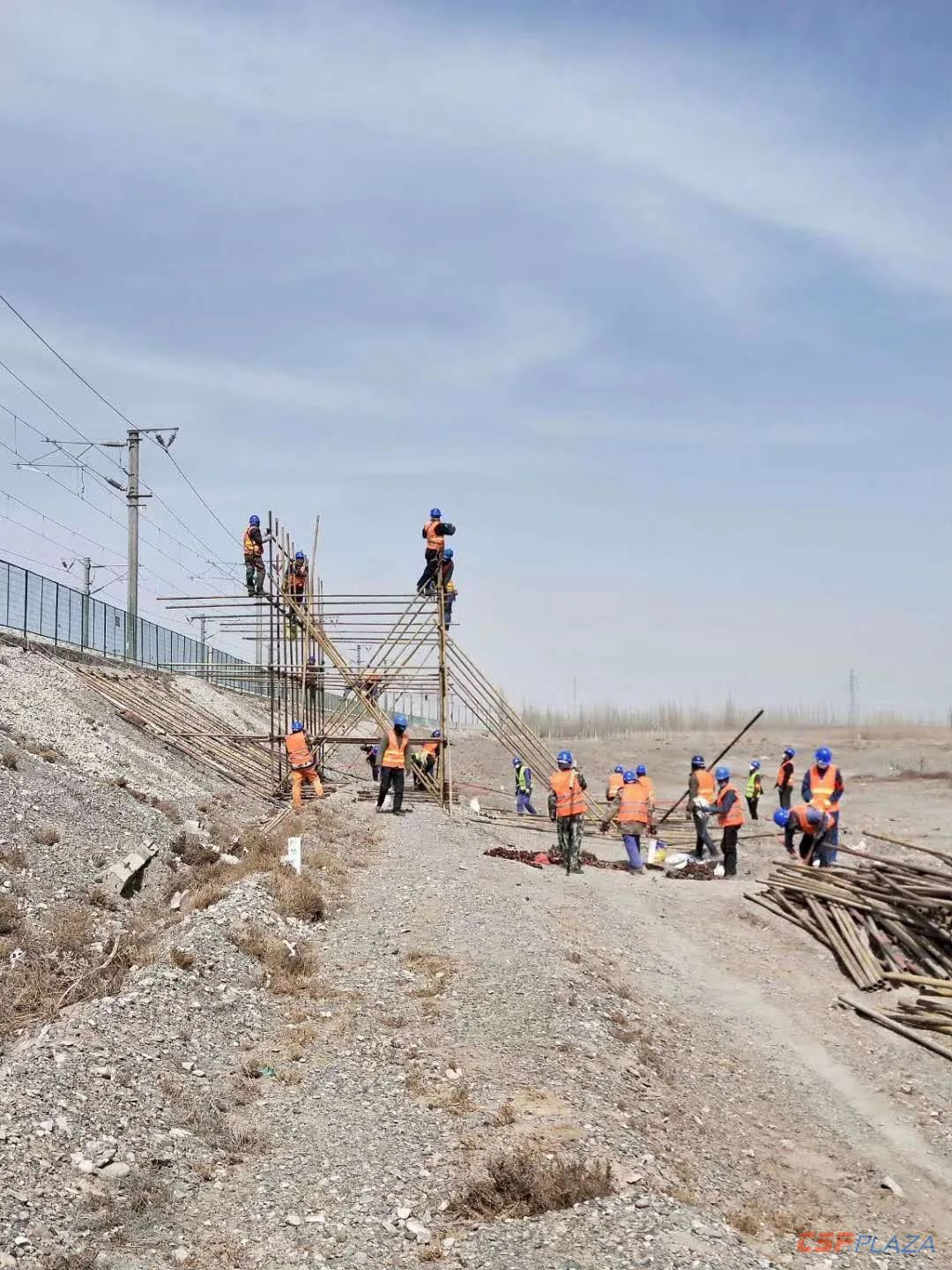

● 4月21日,跨越架施工完成,驗(yan)收合格
● 4月22日,天窗(chuang)封網施工(gong)完成
● 4月23日,G6-G7號鐵(tie)塔跨越蘭新客運專(zhuan)線的導(dao)地線施(shi)工完成
● 4月(yue)24日,鐵路保護網整點安全(quan)拆除,G6-G7號(hao)鐵塔跨(kua)越蘭新客運專(zhuan)線的導地線施工結束

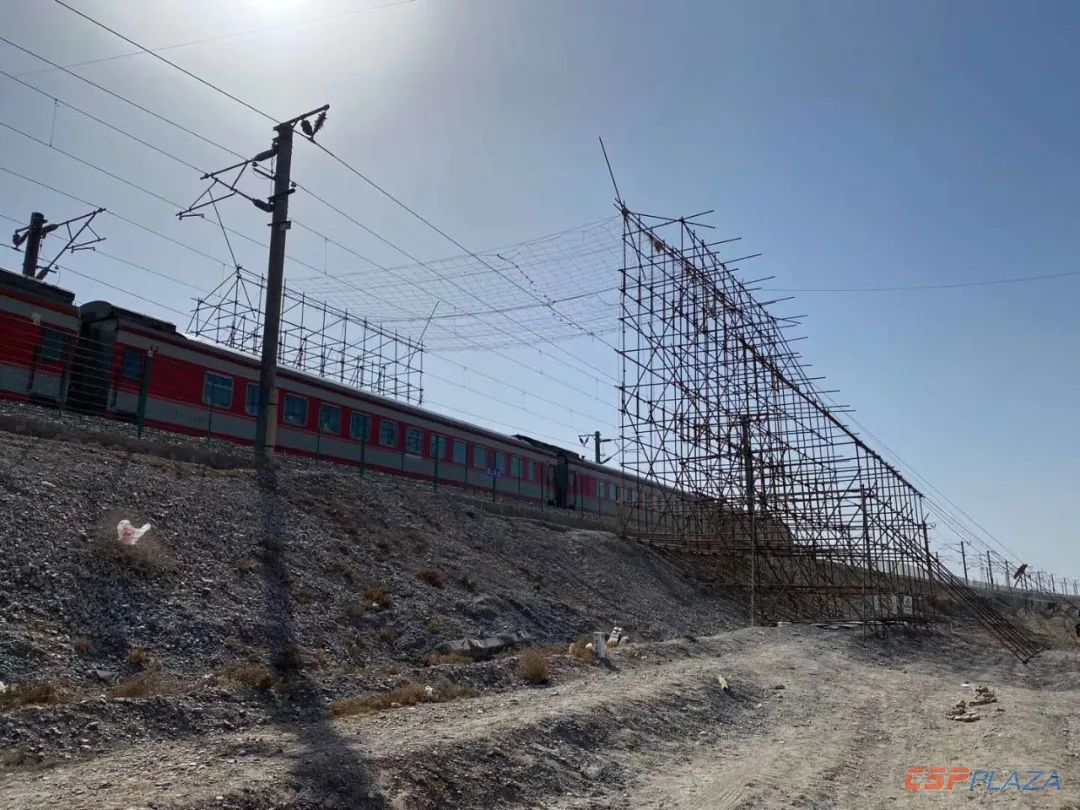

● 4月27日,蘭新(xin)高鐵天窗時間跨越夜間施工開始
● 4月28日,蘭新高鐵G8-G9號(hao)鐵塔導(dao)地線展放施(shi)工完(wan)成(cheng)
玉門鑫能(neng)50MW光(guang)熱(re)發電項目為(wei)國家首(shou)批20個光(guang)熱(re)發電示范(fan)項目之一,也是全球首(shou)個大(da)型商業(ye)化二次反(fan)射光(guang)熱(re)項目。項目采用模(mo)塊(kuai)化建設,實現(xian)占地率更低、效率更高;可以分(fen)步建設、并(bing)行調試;投資靈活、風險可控。
該項目占地面積(ji)約3.69平方公(gong)里(li),計劃總投(tou)資(zi)17.9億元,設計年發電量2.16億千瓦時。項目建成(cheng)后將有15個集熱模塊(kuai),配置9小時熔鹽儲能系統(tong)。并網發電后,每年可為2萬戶家庭提(ti)供(gong)100%的清(qing)潔(jie)電力,經濟效益(yi)和節能減排效益(yi)顯(xian)著。
