CSPPLAZA光熱發電網訊:據玉門鑫能光熱第一電力有限公司方面消息,截至3月18日上午9時18分,玉門鑫能50MW塔式光熱發電項目已成功完成汽輪發電機組吊裝工作,這將為項目的進一步推進奠定基礎。
據悉,本項目發電機重(zhong)130噸(dun),汽(qi)輪(lun)機中(zhong)低(di)壓缸重(zhong)120噸(dun),在執行(xing)吊裝(zhuang)任務的(de)過(guo)程中(zhong),項目方采用650噸(dun)全地面吊車,經(jing)過(guo)各方人員的(de)精心配合,項目發電機設備于3月17日(ri)下午(wu)18時18分完(wan)成(cheng)吊裝(zhuang),汽(qi)輪(lun)機中(zhong)低(di)壓缸于今日(ri)上午(wu)9時18分完(wan)成(cheng)吊裝(zhuang)。

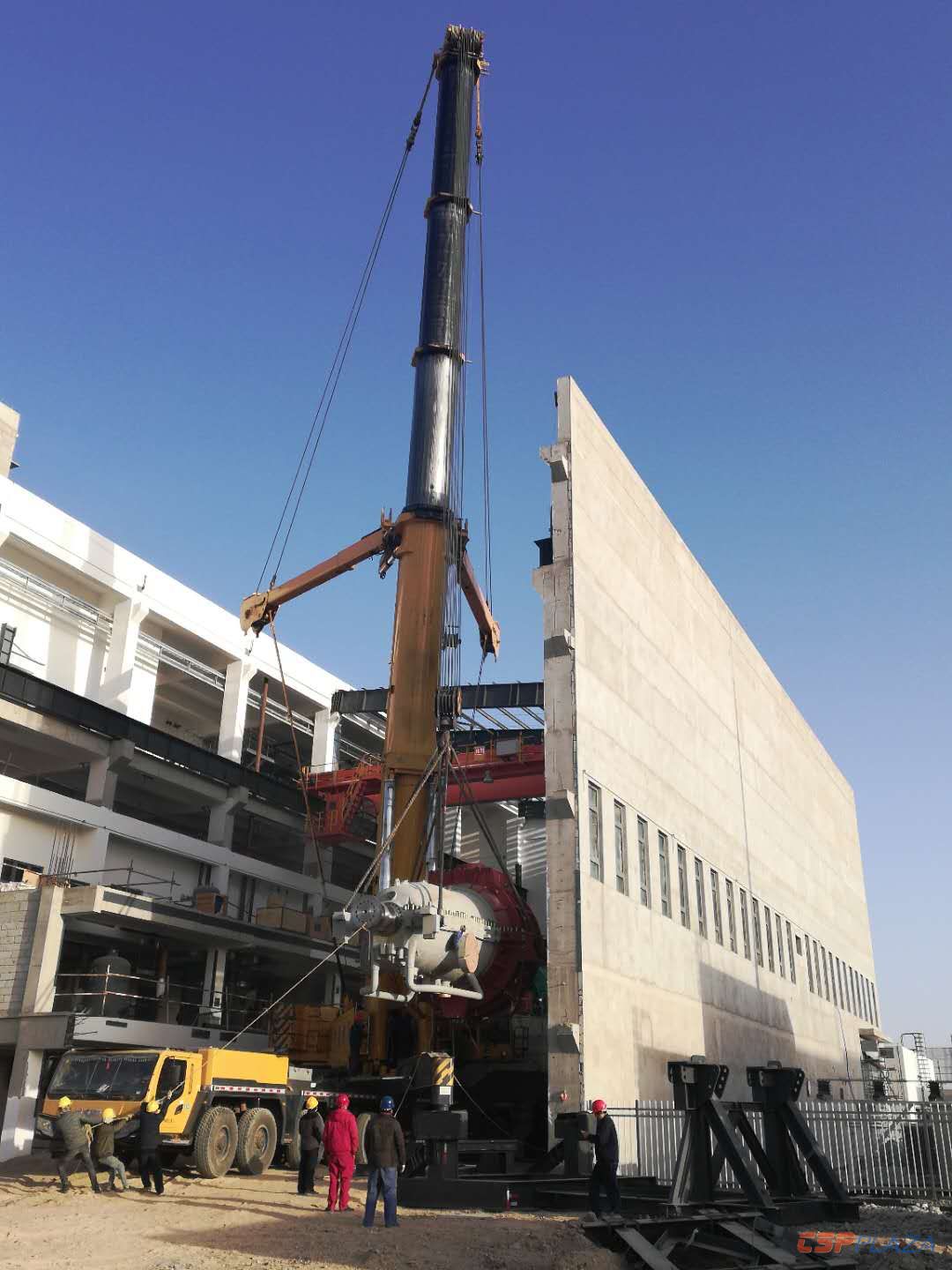

圖:汽輪機中低壓(ya)缸吊(diao)裝現場
圖:發電機吊裝現場
據CSPPLAZA此前(qian)(qian)報道,該項目(mu)近期(qi)剛被列入2019年甘肅省重(zhong)大建(jian)設項目(mu)計劃。自春節后復工以來,項目(mu)便積極推進(jin)建(jian)設,力(li)爭完成2019年6月30日(ri)前(qian)(qian)并網(wang)發電的目(mu)標。截至目(mu)前(qian)(qian),項目(mu)進(jin)度如(ru)下:
鏡場部分:1號(hao)(hao)模(mo)塊(kuai)(kuai)太陽島安(an)裝已(yi)完成(cheng),完成(cheng)500噸化鹽,光(guang)熱聯調基本完成(cheng)。2號(hao)(hao)模(mo)塊(kuai)(kuai)二次塔(ta)正在頂升(sheng),目前頂升(sheng)高度(du)30米,定(ding)日(ri)鏡(jing)安(an)裝完成(cheng)1646套(tao)。3號(hao)(hao)~10號(hao)(hao)模(mo)塊(kuai)(kuai)二次塔(ta)、緩沖罐(guan)、吸熱器土建(jian)基礎已(yi)完成(cheng)。3號(hao)(hao)~7號(hao)(hao)模(mo)塊(kuai)(kuai)定(ding)日(ri)鏡(jing)樁基已(yi)完成(cheng)。
儲熱部分:中央冷(leng)熔鹽罐(guan)內(nei)、外罐(guan)已(yi)施工焊接完(wan)成(cheng)(cheng),并已(yi)進行水壓試(shi)驗,夾層(ceng)保溫(wen)已(yi)基本完(wan)成(cheng)(cheng),具備交付條件。中央熱熔鹽罐(guan)內(nei)、外罐(guan)已(yi)施工焊接完(wan)成(cheng)(cheng),目前夾層(ceng)保溫(wen)還在實施中,待氣溫(wen)提升后(hou),完(wan)成(cheng)(cheng)水壓試(shi)驗。
動力島部分:蒸發器汽(qi)包、過(guo)熱(re)器等已(yi)到貨,鋼結(jie)構安裝完(wan)成(cheng)90%;主機(ji)設備汽(qi)輪發電機(ji)組已(yi)完(wan)成(cheng)吊裝,其(qi)余(yu)設備正在緊張施工中。
并網條件:110kV送出線路共計28公里,108級塔基(ji),目(mu)前已開挖完(wan)成50基(ji),基(ji)礎澆筑完(wan)成30基(ji)。
玉門鑫(xin)能二次反射塔式50MW光(guang)熱發(fa)電項(xiang)目(mu)為國家首批20個光(guang)熱發(fa)電示范項(xiang)目(mu)之一(yi),占地面積(ji)約3.69平方(fang)公(gong)里,計劃總投(tou)資17.9億(yi)元(yuan),設計年發(fa)電量2.16億(yi)千瓦時。
項目建成后將有(you)15個集熱(re)模(mo)塊,配置9小時(shi)熔鹽儲(chu)能(neng)系統(tong)。并(bing)網發電后,每年可為2萬(wan)戶家庭提供100%的清潔電力,經濟效益和(he)節能(neng)減(jian)排效益顯著(zhu)。
