南非100MW的Kathu槽式光熱電站開始商業化運行
發布者:cspplaza | 來源:CSPPLAZA光熱發電網 | 0評論 | 6392查看 | 2019-02-11 12:13:00

CSPPLAZA光熱發電網訊:法國Engie集團2月6日宣布,由其(qi)開發的南(nan)非(fei)裝機100MW的Kathu槽式(shi)(shi)光熱電站(zhan)已經于1月30日正式(shi)(shi)進入商(shang)業化運行階段。




Kathu電(dian)站建于南非(fei)北(bei)開(kai)普(pu)省,是南非(fei)REIPPPP計劃第(di)三階段(duan)B輪招標(biao)項目之(zhi)一。由蘇(su)伊士環能(neng)集團GDFSuez(于2015年4月(yue)更名為Engie)開(kai)發(fa),西班牙Sener和(he)Acciona組成的(de)聯合體為該項目的(de)EPC總承包商(shang)。

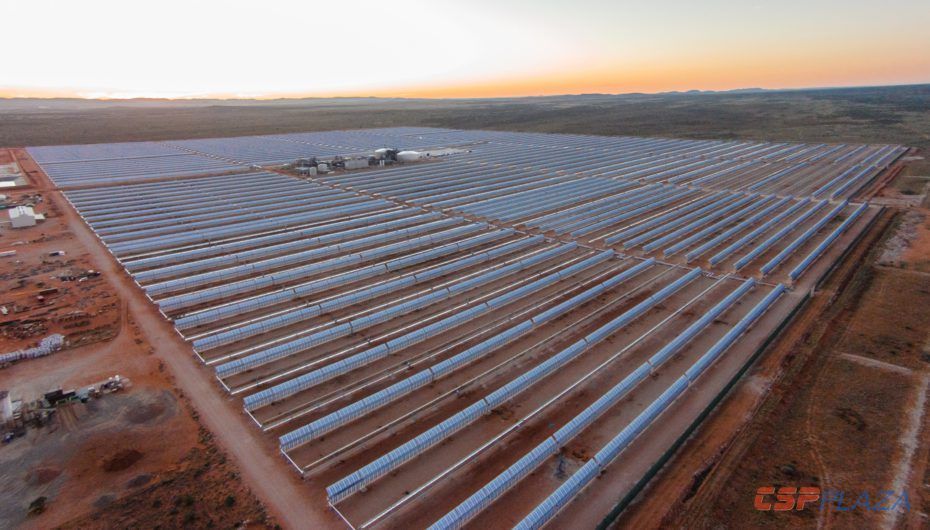

Kathu電(dian)站(zhan)(zhan)采用了SENERTrough2大開(kai)口槽式集(ji)熱(re)器。這是繼摩洛哥裝機200MW的NOOR2槽式光(guang)熱(re)電(dian)站(zhan)(zhan)之后又一個采用SENERTrough2大開(kai)口槽式集(ji)熱(re)器的商業化電(dian)站(zhan)(zhan)。

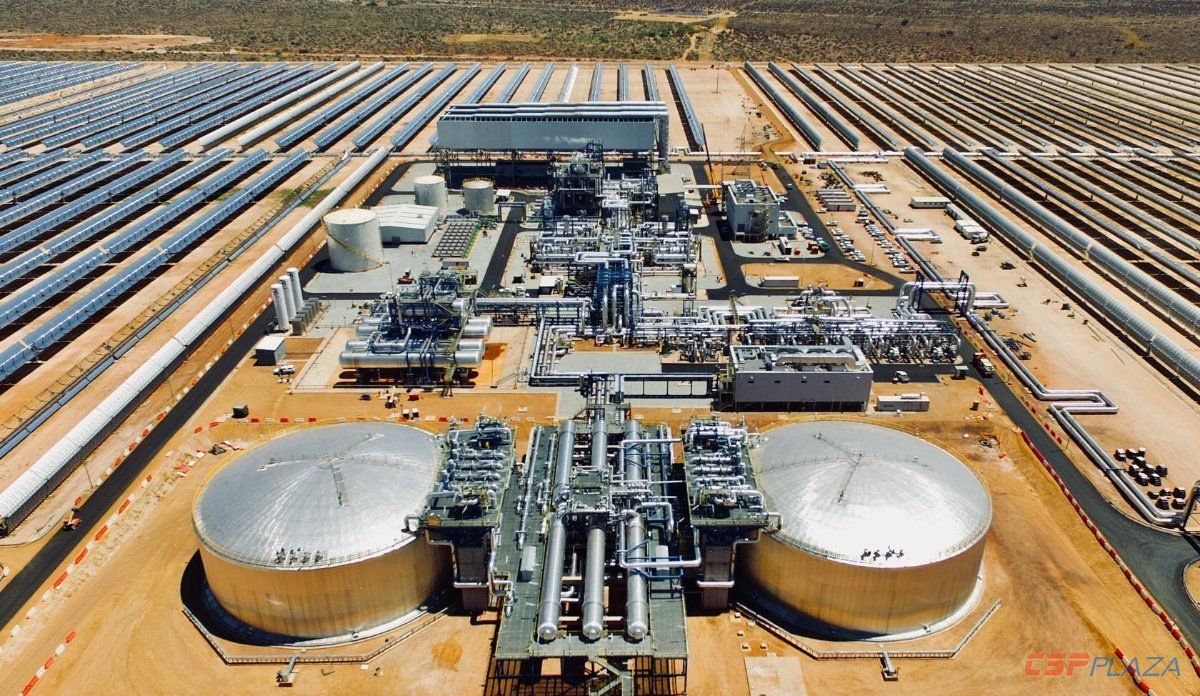

項(xiang)目占(zhan)地面積(ji)4.5平方公(gong)里,配置4.5小時(shi)儲(chu)熱系(xi)統(tong),安裝384000面反射鏡,250個(ge)回路,總采光面積(ji)1047000平方米。


該項目PPA協議期為20年,可為逾(yu)179,000戶家(jia)庭提供清潔穩定的電(dian)力(li),可在未來(lai)20年內(nei)減(jian)排600萬噸二氧化碳。




附項目推進過程:


2014年12月12日,南非能源部發布REIPPPP計劃第三階段(duan)B輪招標(biao)中(zhong)標(biao)結果,蘇(su)伊士環能集團(GDFSuez)投標(biao)的Kathu槽式電站中(zhong)標(biao)。


2015年4月,西班(ban)牙(ya)Sener和Acciona組成的聯合體(ti)被選為南非Kathu光熱電站的交鑰匙承包商。


2016年5月,法國ENGIE宣布(bu)就南(nan)非100MW的(de)Kathu槽式光熱電(dian)站與南(nan)非國家電(dian)力公司Eskom簽署了為期20年的(de)PPA購(gou)電(dian)協議。


2016年(nian)6月,Sener和(he)Acciona聯合體宣布(bu)正式啟動南非(fei)Kathu光熱電站的建設工作。


2016年7月,該項目(mu)完成融資(zi)(zi)。項目(mu)投資(zi)(zi)方是一(yi)個由ENGIE主(zhu)導(dao)的(de)財團,成員包括SIOC社區發展(zhan)信托基金、天達銀行、LerekoMetier及(ji)公(gong)共投資(zi)(zi)公(gong)司等投資(zi)(zi)機構(gou),其中,ENGIE集團持股48.5%。


2016年10月,項目正式動工建設。


2018年(nian)11月,項目首(shou)次實現并網成(cheng)功。


2019年1月(yue)30日(ri),項目(mu)實(shi)現(xian)商(shang)業化運行。


注:光熱電站首次(ci)并網(wang)后,仍需一(yi)段時間的(de)調試進(jin)入(ru)全面商運(yun)(yun),而全面商運(yun)(yun)距(ju)離達(da)到電站的(de)設計(ji)發(fa)電預期(qi),仍需一(yi)定時間周期(qi)的(de)調試學習,根(gen)本原(yuan)因在(zai)于光熱電站是一(yi)個(ge)多系(xi)統集成項目,各子系(xi)統及(ji)整體(ti)系(xi)統實現完美(mei)匹(pi)配運(yun)(yun)行方能達(da)到最佳運(yun)(yun)行表現。
