來源:CSPPLAZA光熱發電網 | 0評論 | 6565查看 | 2017-09-24 13:10:00
CSPPLAZA光熱發電網訊:在(zai)青海德令哈西出口(kou)太(tai)(tai)陽(yang)能園區,在(zai)廣(guang)袤的(de)(de)戈壁(bi)灘上,距離中(zhong)控太(tai)(tai)陽(yang)能德令哈10MW電站一路(lu)之隔,中(zhong)控德令哈50MW光熱電站建(jian)設已全面開展。目(mu)前正在(zai)進行吸熱塔、熔鹽儲罐基礎和定日鏡基礎的(de)(de)施工,以(yi)及發電島(dao)的(de)(de)施工和定日鏡的(de)(de)安裝工作。9月22日上午,CSPPLAZA記者在(zai)項目(mu)現場進行了(le)實地探訪。
該項目集熱塔設計塔高200多米,吸熱器中心位置距離地面200米,據介紹,其集熱塔已出地面10多米,目前提升裝置已經安裝完成,后續集熱塔的澆筑進度維持平均每天1.5米的高度“增高”。

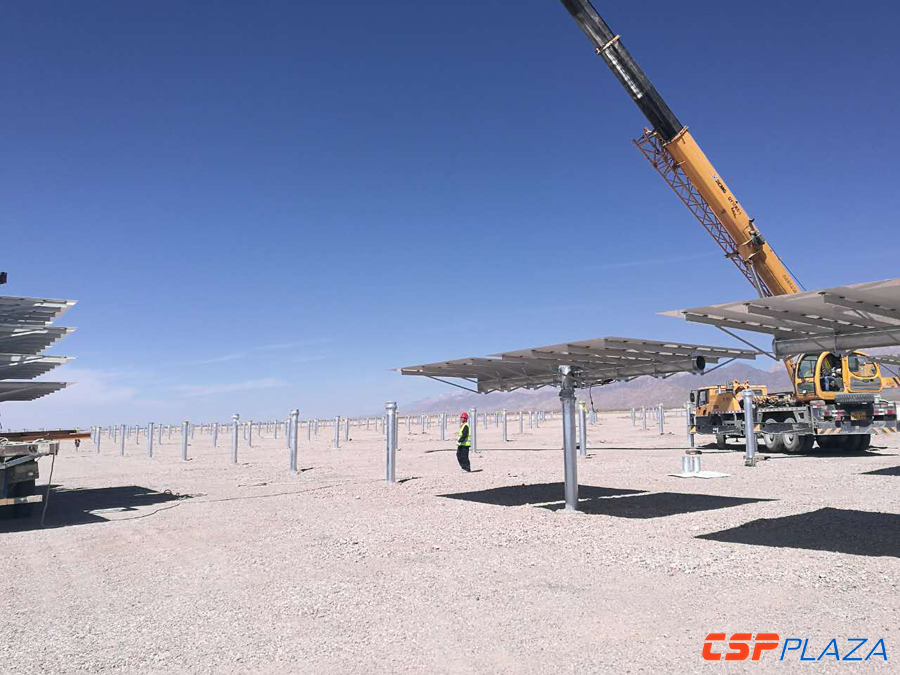

另據了解,其定日鏡立柱目前已安裝1600多個,完整的定日鏡系統也已開始安裝,項目方計劃于今年年底前完成11000臺定日鏡的整體安裝工作。該項目整體設計安裝定日鏡27135臺,單臺定日鏡采光面積20平方米,總采光面積超54萬平方米。
在中控太陽能位于德令哈市區的定日鏡組裝車間,記者看到這里正在進行定日鏡的組裝作業。徐能告訴記者,該定日鏡組裝線由中控太陽能自身設計,可實現高精度微弧定日鏡的組裝,目前一條組裝線可實現每天每班150臺定日鏡的組裝工作。

圖:定日鏡組裝車間

該項目的儲罐基礎建設工作同時也取得了顯著進展,冷鹽罐和熱鹽罐的基礎建設已過半,計劃于今年年底前建成儲罐主體工程。同時,常規島的電控室等廠房的基建工作也在同步開展中。
中控太陽能德令哈50MW光熱電站是國家首批光熱示范項目之一,配置7小時儲熱系統,計劃于2018年底前建成投運。
