玉門鑫能50MW項目常規島正式施工 太陽島首個模塊基礎將完工
來源:CSPPLAZA光熱發電網 | 0評論 | 7626查看 | 2017-08-31 16:17:00
  CSPPLAZA光熱發電網訊:據玉門鑫能方面消息,2017年8月31日上午,玉門鑫能熔鹽塔式50MW光熱發電項目常規動力島正式施工,開始進行地基建設,該島的施工單位為甘肅第一建設集團有限公司

       據了解,該項目的(de)地基建設(she)工作分為兩部分,于7月20日左右開始進行太陽島第一個模塊的二次反射塔基礎施工,預計還有一周時間可以完工。

       如按計劃如期完成,則首個模塊基礎花費的時間已逾一個月,對此,技術來源方江蘇鑫晨光熱技術有限公司方面解釋道,其項目采用創新型二次反射塔式熔鹽光熱發電技術,由15個二次反射塔集熱模塊組成,每個模塊的集熱功率達17MW,每個模塊都包括鐵塔、吸熱器以及一冷一熱兩個小型的熔鹽儲罐,因此對地基的要求較高。但首個模塊地基完成后,后續的操作起來更加熟練,時間會大大縮短。

  自3月份深市上市公司蘇州天沃科技股份有限公司發布公告宣布將非公開發行不超過1.47億股,募集資金投資建設玉門鑫能光熱第一電力有限公司50MW熔鹽塔式光熱發電項目之后,該項目推進速度開始加快,5月(yue)11日正式取得項目開工(gong)許(xu)可手續,6月(yue)8日正式開工(gong)建設,7月(yue)上旬(xun)場平及臨建工作完成,7月18日(ri)二次(ci)反射(she)塔開挖

  同時該項目各(ge)項(xiang)招標(biao)工作也在穩步推(tui)進(jin)中(zhong),天(tian)沃科技的(de)(de)控股(gu)子公(gong)(gong)司中機國能電(dian)力(li)工(gong)程有(you)限公(gong)(gong)司為(wei)該項(xiang)(xiang)目的(de)(de)EPC總(zong)包方(fang),中國成達(da)工(gong)程有(you)限公(gong)(gong)司成為(wei)該項(xiang)(xiang)目熔(rong)鹽(yan)儲熱系統的(de)(de)工(gong)程設計方(fang),汽輪機設備由上海電氣電站設備有限公司汽輪機廠中標,空冷系(xi)統近日也剛剛確(que)定由上海電氣斯必克(ke)工(gong)程技術有限公司(si)中標儲熱系統中央冷熱熔鹽罐EPC總承包正在采購進行中,預計9月6日開標。

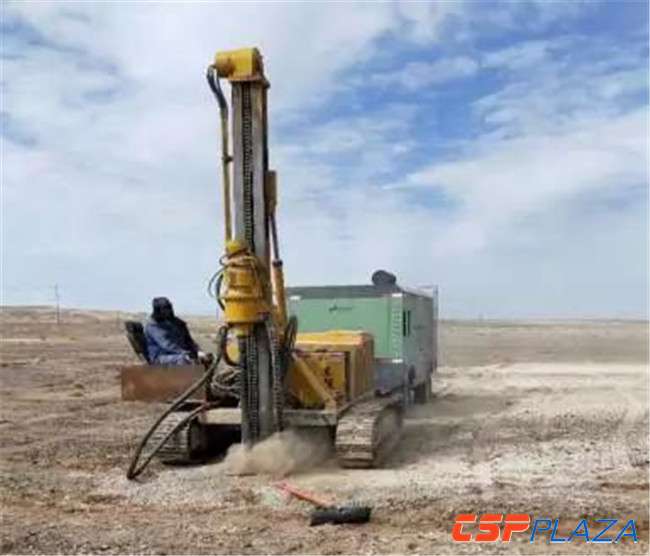

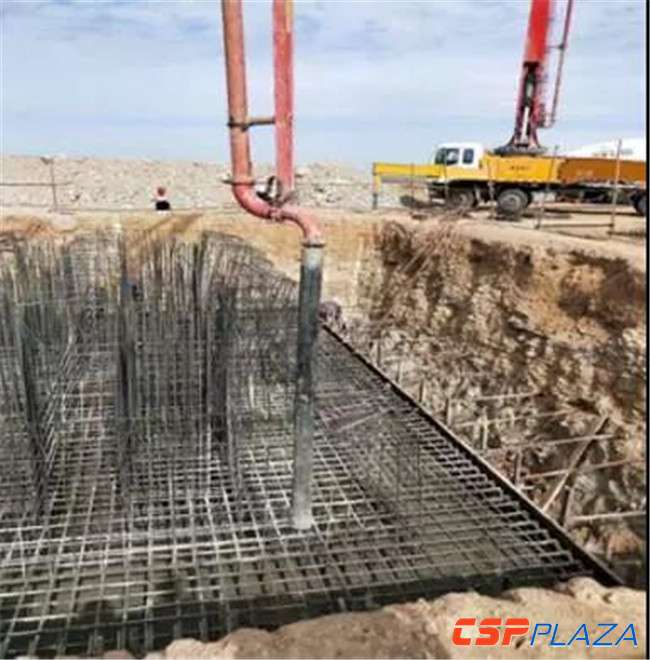

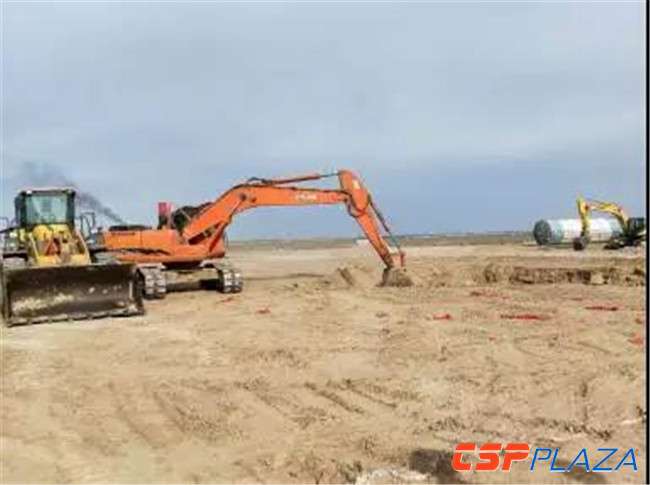

圖:項目建設現場

  據(ju)了解,該項(xiang)目業主為(wei)玉門(men)鑫(xin)能光(guang)熱第一電力(li)有限公(gong)司,股權結構為(wei):蘇(su)州(zhou)天沃科技(ji)(85%)、江蘇(su)鑫(xin)晨(chen)(10%)、上海(hai)晶(jing)電(5%)。本項目采(cai)用二次反射太(tai)陽能光熱(re)發(fa)電(dian)技術(shu),占地面積約2.47平方公里,擬建設15個集熱模塊(kuai),設置一套雙(shuang)罐二(er)元熔鹽(yan)儲熱系統(儲熱容量滿足汽輪發電(dian)機組滿負荷9小時(shi)的運行需要)。

  項目(mu)總投(tou)資179000萬元,建設(she)期限為2年(nian),計(ji)劃于2018年(nian)12月(yue)份投(tou)產發電。按照建設(she)規劃,2017年(nian)本(ben)項目(mu)計(ji)劃完成(cheng)(cheng)總投(tou)資的43%;主(zhu)(zhu)要完成(cheng)(cheng)5個模塊光島(dao)(dao)主(zhu)(zhu)體工(gong)程建設(she)、熱島(dao)(dao)主(zhu)(zhu)設(she)備安裝,常規島(dao)(dao)基建工(gong)程,同時完成(cheng)(cheng)輔助配套工(gong)程的80%。
